Приемка квартир в новостройках
СРО-П-185-16052013
СРО-П-185-16052013
Состоим в СРО (саморегулируемой организации),
основная цель которой — повышение качества работ
и услуг в сфере строительства.
Москва и МО
Москва и МО
Работаем в новостройках Москвы и Московской области.
Специалисты НОПРИЗ
Эксперты НОПРИЗ
НОПРИЗ в строительстве — это Национальное объединение изыскателей и проектировщиков,
некоммерческая организация, которая выполняет функции надзорного органа.
Без выходных 09:00-20:00
Без выходных 09:00-20:00
Для Вашего удобства. Без доплат за выезд в субботу и воскресенье.
Услуги и цены
Рассчитать стоимость
Приемка квартир
Юридические услуги для дольщиков
Строительная экспертиза
Оценка для ипотеки
Замер площади квартиры
Тепловизионный осмотр квартиры
Обустройство квартир
Заказать звонок +7 (499) 404-31-64
СРО-П-185-16052013
СРО-П-185-16052013
Состоим в СРО (саморегулируемой организации),
основная цель которой — повышение качества работ
и услуг в сфере строительства.
Москва и МО
Москва и МО
Работаем в новостройках Москвы и Московской области.
Специалисты НОПРИЗ
Эксперты НОПРИЗ
НОПРИЗ в строительстве — это Национальное объединение изыскателей и проектировщиков,
некоммерческая организация, которая выполняет функции надзорного органа.
Без выходных 09:00-20:00
Без выходных 09:00-20:00
Для Вашего удобства. Без доплат за выезд в субботу и воскресенье.
Рассчитать стоимость

Застройщик предлагает подписать соглашение о переносе сроков: подписывать или нет

Вы ждёте квартиру, отсчитываете дни до заветной даты передачи ключей, и вдруг в почтовом ящике или в личном кабинете появляется письмо от застройщика: «Уважаемый дольщик, предлагаем подписать дополнительное соглашение о переносе сроков сдачи объекта». Первая реакция у большинства людей одинаковая: растерянность и лёгкая паника. Подписывать? Не подписывать? А что будет, если откажусь? А если застройщик обидится и вообще не выдаст ключи? В этой статье я разберу ситуацию по полочкам: что представляет собой это соглашение, какие права вы теряете, подписав его, что даёт отказ и как принять взвешенное решение, а не поддаться давлению.
21 минута чтения Опубликовано: 07.08.2026 2 051 просмотр 5.0 (5)
Алексей
Автор материала Алексей
Эксперт по приемке квартир (НОПРИЗ)
Текст проверен

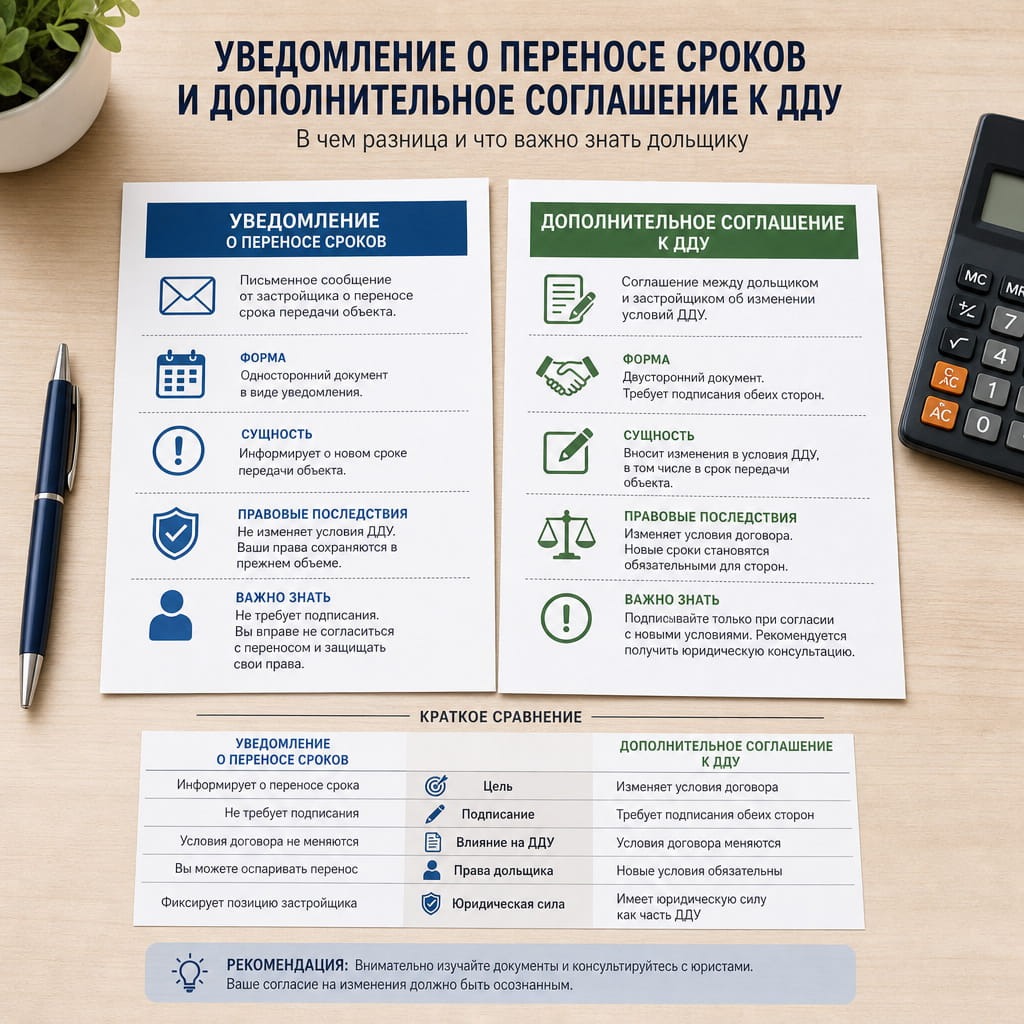

Что такое соглашение о переносе сроков и как оно работает

Разберёмся с терминами, потому что путаница здесь стоит дольщикам реальных денег. Соглашение о переносе сроков — это не письмо-уведомление и не формальность. Это полноценный правовой документ, дополнительное соглашение к договору участия в долевом строительстве (ДДУ).

Дополнительное соглашение как самостоятельный правовой инструмент

Когда вы подписываете такое соглашение, оно становится неотъемлемой частью основного договора. По юридической силе оно приравнивается к условиям ДДУ. То есть новый срок передачи объекта, который вы согласовали, полностью заменяет прежний. И все правовые последствия старой просрочки перечёркиваются.

Важный технический момент: поскольку ДДУ регистрируется в Росреестре, то и дополнительное соглашение к нему подлежит обязательной государственной регистрации. Форма документа — простая письменная, нотариальное удостоверение не требуется. Но без регистрации в Росреестре изменение сроков юридически не считается вступившим в силу.

Чем уведомление отличается от соглашения

Это ключевое различие, которое нужно усвоить. Застройщик по закону обязан заранее сообщить вам о задержке. Но уведомление и соглашение — разные вещи.

Критерий

Уведомление об изменении сроков

Дополнительное соглашение

Число сторон

Одностороннее (от застройщика)

Двустороннее (нужна ваша подпись)

Правовые последствия

Информирует, но не меняет договор

Меняет условия ДДУ

Влияет ли на вашу неустойку

Нет, право на неустойку сохраняется

Да, право на неустойку за прошлый период теряется

Ваше участие

Вы просто получаете документ

Требуется ваше добровольное согласие


Запомните главное: получение уведомления не создаёт для вас никаких обязательств. Вы не обязаны на него отвечать и не обязаны подписывать предложенное соглашение. Это ваше право, а не обязанность.

Отношения между дольщиком и застройщиком регулируются целым набором нормативных актов. Знание этих статей превращает вас из растерянного просителя в уверенного участника переговоров.

Нормативный акт

Что регулирует

Федеральный закон № 214-ФЗ

Основной закон о долевом строительстве

Статья 6 214-ФЗ

Сроки передачи объекта и порядок их изменения, неустойка за просрочку

Статья 9 214-ФЗ

Право на расторжение договора при просрочке более двух месяцев

Статья 10 214-ФЗ

Ответственность застройщика за неисполнение обязательств

Статьи 450–453 ГК РФ

Изменение и расторжение договора

Статья 333 ГК РФ

Право суда снизить несоразмерную неустойку

Закон «О защите прав потребителей»

Применяется к отношениям дольщика-гражданина и застройщика

Постановления Правительства РФ

Временные моратории и особенности начисления неустойки


Обратите внимание на последний пункт. Государство периодически вводит моратории, которые ограничивают начисление неустойки застройщикам. Такие «окна» действовали, например, в 2020, 2022 и последующих годах. Это влияет на расчёт итоговой суммы, и о таких периодах важно помнить при подготовке претензии.

Как застройщик обязан вас уведомить

Закон устанавливает чёткую процедуру. Застройщик должен направить уведомление о переносе сроков не позднее чем за два месяца до истечения срока передачи объекта, указанного в ДДУ. Если он этого не сделал вовремя — это уже нарушение с его стороны.

Способы доставки: заказное письмо с описью вложения, электронное письмо (если такой порядок предусмотрен договором), личное вручение под роспись. В уведомлении застройщик обычно указывает причины задержки, предлагаемый новый срок и прикладывает проект дополнительного соглашения.

Ещё раз подчеркну: юридический статус уведомления — это информирование. Оно не превращает вас в должника перед застройщиком и не обязывает ни к каким действиям.

Почему сдвигаются сроки: объективные и субъективные причины

Причины переноса бывают разными, и понимание их природы помогает оценить, стоит ли доверять застройщику.

Объективные причины: перебои в поставках стройматериалов, резкие колебания курса валют, форс-мажорные обстоятельства, нехватка рабочей силы, задержки с подключением дома к инженерным сетям. Эти факторы часто не зависят напрямую от воли застройщика.

Субъективные причины: финансовые трудности компании, ошибки в планировании, конфликты с подрядчиками, изначально нереалистичные сроки, заявленные в рекламе ради продаж.

Отдельно стоит насторожиться, если вы замечаете признаки финансовой нестабильности застройщика: частая смена генерального директора, массовые судебные иски от подрядчиков, полная остановка работ на площадке, включение объекта в реестр проблемных. В такой ситуации подпись под соглашением о переносе сроков особенно опасна — вы отказываетесь от неустойки, а дом рискует так и не достроиться.

Что творится в голове у дольщика: страхи и давление

Прежде чем перейти к сухой юридической механике, честно поговорим о психологии. Потому что решение «подписывать или нет» человек принимает не только головой, но и на эмоциях. А эмоциями умело пользуются.

Реальные страхи, которые мешают отказаться

Я перечислю опасения, которые слышу от дольщиков чаще всего. И сразу отмечу, что большинство из них преувеличены.

  • «Не выдадут ключи, застройщик специально затянет сдачу в отместку». Это незаконно. Застройщик не имеет права ставить выдачу квартиры в зависимость от вашей подписи под соглашением.

  • «Застройщик обанкротится, и я останусь ни с чем». При работе через эскроу-счета ваши деньги защищены. Плюс существует Фонд развития территорий.

  • «Суд срежет неустойку до копеек по статье 333». Снижение возможно, но полностью «в ноль» неустойку не убирают. На практике дольщики получают ощутимые суммы.

  • «Судебные издержки и время съедят всю выгоду». При грамотном подходе расходы взыскиваются с застройщика, а суммы неустойки обычно кратно превышают затраты.

  • «Неустойку обесценит инфляция и НДФЛ». НДФЛ действительно есть, но даже с учётом налога результат остаётся в вашу пользу.

К этому добавляется усталость от бесконечного ожидания, давление родственников («да подпиши уже, лишь бы дали квартиру») и естественное желание избежать конфликта. Всё это толкает к поспешному согласию. Не поддавайтесь.

Как застройщики манипулируют дольщиками

Опытные отделы продаж и юристы застройщика владеют целым арсеналом приёмов. Знание этих уловок обезоруживает их.

Манипуляция

Реальность

«Если не подпишете — не сможем достроить дом»

Ваша подпись никак не связана с финансированием стройки

«Все остальные дольщики уже подписали»

Даже если так — это не ваша проблема и не ваша обязанность

«Суд всё равно снизит неустойку до минимума»

Суды взыскивают реальные суммы, полностью неустойку не отменяют

«Подпишите только сегодня, потом условия хуже»

Искусственный дефицит времени, чтобы вы не думали

Допсоглашение в пакете при выдаче ключей

Расчёт на то, что вы подпишете, не читая

«Без подписи не дадим акт приёма-передачи»

Прямое нарушение закона, повод для жалобы


Разбиваем манипуляции фактами

Давайте по существу. Отказ от подписания не влияет на темпы строительства — дом строится на деньги, привлечённые через проектное финансирование и эскроу, а не на основании ваших подписей. Застройщик не может законно отказать в выдаче ключей только потому, что вы не подписали дополнительное соглашение: обязанность передать объект вытекает из основного ДДУ. По оценкам практикующих юристов, дольщики выигрывают порядка 80–90% дел о взыскании неустойки — вопрос лишь в итоговой сумме. И наконец, при банкротстве застройщика дольщик защищён механизмами Фонда развития территорий и эскроу-счетов.

Разбираем текст соглашения: что должно быть и чего быть не должно

Если вы всё же рассматриваете подписание, каждый пункт нужно читать под лупой. Разберём, из чего состоит нормальное соглашение и где спрятаны ловушки.

Обязательные элементы правильного соглашения

  • Реквизиты основного ДДУ: номер, дата заключения, стороны договора.

  • Конкретная новая дата передачи объекта — чёткая, без расплывчатых оговорок.

  • Причина переноса сроков — она должна быть указана прямо.

  • Подписи уполномоченных лиц с обеих сторон.

  • Прямое указание на то, какие именно пункты основного договора изменяются.

Красные флаги: если увидели — насторожитесь

Это самая важная часть анализа. Вот формулировки, которые превращают безобидное на вид соглашение в кабальный документ.

Опасный пункт

Чем грозит

Размытая дата: «ориентировочно», «не позднее», «IV квартал»

Застройщик получает свободу тянуть дальше без ответственности

«Дольщик не имеет претензий»

Прямой отказ от неустойки за прошедшую просрочку

Завуалированный отказ от неустойки

Вы теряете деньги, часто не осознавая этого

Изменение характеристик объекта

Под видом переноса сроков меняют площадь, отделку, этаж

Чрезмерно длинный новый срок без обоснования

Годы ожидания без гарантий

Условие о неразглашении задержки

Вам запрещают жаловаться и объединяться с другими дольщиками

Изменение порядка расчётов или доплата

С вас потребуют дополнительные деньги


Особенно коварна фраза «дольщик подтверждает отсутствие претензий». Подписав её, вы своей рукой отказываетесь от всей неустойки, которая уже накопилась. А это могут быть сотни тысяч рублей.

Когда подписание оправдано

Бывают ситуации, когда подпись — разумный шаг. Но только при соблюдении условий:

  • Материальная компенсация зафиксирована прямо в тексте: скидка на квартиру, бесплатная чистовая отделка, машиноместо или кладовое помещение в подарок.

  • Указан разумный новый срок с конкретной датой (именно число, а не квартал).

  • Сохранено право на неустойку за новую просрочку, если застройщик снова не уложится.

  • В документе нет пунктов об отказе от будущих претензий.

Чек-лист перед подписанием

  1. Проверьте полномочия человека, подписывающего от застройщика (доверенность, должность).

  2. Сверьте все реквизиты с основным ДДУ.

  3. Проанализируйте каждый пункт: не ограничивает ли он ваши права.

  4. Убедитесь, что соглашение будет зарегистрировано в Росреестре.

  5. Покажите документ юристу или специалисту по приёмке до того, как поставите подпись.

Специалисты компании СпецНовострой в Москве и Московской области помогают проверить текст соглашения и указать на опасные пункты ещё до подписания. Это дешевле, чем потом судиться за упущенную неустойку.

Правовые последствия: что теряете и что приобретаете

Теперь сведём воедино юридические результаты каждого решения.

Что происходит, если вы подписали

  • Вы теряете право на неустойку за период первоначальной просрочки.

  • Вы теряете право расторгнуть ДДУ по основанию «просрочка более двух месяцев» — ведь срок официально сдвинут.

  • Новая дата становится точкой отсчёта новых санкций (если такое право вы сохранили в тексте).

  • Все прочие условия основного договора остаются в силе.

  • Соглашение можно попытаться оспорить, если оно подписано под давлением или в результате введения в заблуждение, но это сложный судебный путь.

Что происходит, если вы отказались

  • Сохраняется право на неустойку с момента первоначальной просрочки и до фактической передачи объекта.

  • Сохраняется право расторгнуть ДДУ при просрочке более двух месяцев.

  • При расторжении вы вправе требовать возврат всей суммы договора плюс проценты по ставке рефинансирования в двойном размере.

  • Можно требовать компенсацию убытков: расходы на аренду жилья, разницу в цене на аналогичное жильё.

  • Застройщик не вправе применить к вам какие-либо санкции за отказ подписывать соглашение.

Спорные зоны, о которых важно знать

Оспорить уже подписанное соглашение через суд можно, но это сложно: суд исходит из принципа свободы договора и презумпции добровольности. Верховный Суд РФ в своих разъяснениях подчёркивает, что соглашение должно быть заключено без принуждения. Существует юридическая коллизия между правом дольщика на неустойку и свободой сторон менять условия договора. И отдельная тонкость — периоды государственных мораториев, когда неустойка не начисляется. При расчёте эти «окна» из общего срока просрочки исключаются.

Считаем деньги: неустойка, потери и выгода

Разговор о деньгах — самый предметный. Именно цифры чаще всего убеждают дольщика не спешить с подписью.

Как рассчитывается неустойка по 214-ФЗ

Формула для граждан-дольщиков выглядит так:

Неустойка = 1/300 × ключевая ставка ЦБ РФ × цена договора × количество дней просрочки × 2

Множитель «2» применяется именно потому, что дольщик — гражданин (для юридических лиц он не используется). Ключевая ставка берётся актуальная на момент расчёта. К неустойке при судебном взыскании добавляются:

  • Штраф 50% от присуждённой суммы — по Закону «О защите прав потребителей», если застройщик не удовлетворил претензию добровольно.

  • Компенсация морального вреда — по практике в среднем от 10 000 до 50 000 рублей.

Приведу условный пример для наглядности. Допустим, цена квартиры 8 000 000 рублей, просрочка 120 дней, ключевая ставка 16%.

Показатель

Значение

Цена договора

8 000 000 руб.

Ставка ЦБ

16%

Дней просрочки

120

Расчёт: 1/300 × 0,16 × 8 000 000 × 120 × 2

≈ 1 024 000 руб.

Потенциальный штраф 50%

≈ 512 000 руб.


Цифры условные и приведены для понимания механики. Даже с учётом возможного снижения судом по статье 333 ГК и удержания НДФЛ речь идёт о суммах, ради которых стоит побороться. И именно от этих денег вы отказываетесь, подписывая соглашение с пунктом «претензий не имею».

Потери при подписании без компенсации

  • Потеря накопленной неустойки — самая очевидная и часто крупная сумма.

  • Продолжение расходов на аренду съёмного жилья.

  • Упущенная выгода — вы не можете сдавать квартиру в аренду.

  • Инфляционные потери при длительном переносе.

Риски при отказе от подписания

  • Судебные расходы (обычно взыскиваются с застройщика при выигрыше).

  • Риск банкротства застройщика — тогда неустойку получить сложнее.

  • Время на процесс: от 6 до 18 месяцев с учётом апелляции.

  • Возможное снижение неустойки судом по статье 333 ГК РФ.

Сравнение сценариев

Сценарий

Суть

Кому подходит

А. Подписать без компенсации

Потеря неустойки, никакой выгоды

Почти никому — самый невыгодный вариант

Б. Подписать с компенсацией

Скидка/отделка/кладовка в обмен на новый срок

Тем, кто готов ждать и получил реальную выгоду

В. Отказать и взыскать неустойку

Претензия и суд, деньги за просрочку

Тем, кто хочет квартиру и компенсацию

Г. Расторгнуть ДДУ

Возврат всей суммы плюс проценты

Тем, кто разуверился в застройщике


Точка безубыточности наступает довольно быстро: даже при небольшой просрочке сумма неустойки по дорогой квартире, как правило, кратно превышает судебные расходы. Поэтому взыскание в большинстве случаев экономически оправдано.

Налоговые нюансы

Здесь важно не обмануться в ожиданиях. Неустойка и штраф по ЗоЗПП облагаются НДФЛ по ставке 13% — это уменьшает сумму, которая реально дойдёт до вас. А вот компенсация морального вреда НДФЛ не облагается. Планируя бюджет, закладывайте налог заранее.

Выплата

НДФЛ 13%

Неустойка за просрочку

Облагается

Штраф 50% по ЗоЗПП

Облагается

Компенсация морального вреда

Не облагается


Пошаговый алгоритм действий дольщика

Перейдём от теории к практике. Вот что делать в каждой из ситуаций.

Первые шаги при получении предложения

  1. Не подписывайте сразу. Возьмите минимум 3–5 дней на изучение.

  2. Запросите документ в письменном виде, если получили устное предложение.

  3. Зафиксируйте дату получения предложения (конверт, скриншот, отметка).

  4. Проверьте финансовое состояние застройщика.

  5. Обратитесь к юристу по долевому строительству или специалисту по приёмке.

Если решили НЕ подписывать

  1. Направьте письменный отказ с уведомлением о вручении. Впрочем, пассивный отказ (просто не подписывать) тоже юридически допустим.

  2. Зафиксируйте дату начала просрочки по первоначальному ДДУ.

  3. Соберите доказательства расходов из-за задержки: чеки за аренду, график ипотечных платежей.

  4. Направьте застройщику претензию с расчётом неустойки.

  5. Выждите 10–30 дней на ответ (досудебный порядок).

  6. Подайте исковое заявление в суд общей юрисдикции; при необходимости — жалобу в Роспотребнадзор.

Если решили подписать, но с условиями

  1. Подготовьте протокол разногласий к предложенному соглашению.

  2. Исключите все пункты об отказе от претензий.

  3. Добейтесь включения конкретной компенсации прямо в текст.

  4. Настаивайте на точной дате передачи (число, а не квартал).

  5. Проследите, чтобы подписанное соглашение зарегистрировали в Росреестре.

Если решили расторгнуть ДДУ

  1. Основание — просрочка более двух месяцев (статья 9 214-ФЗ).

  2. Внесудебное расторжение — направьте застройщику уведомление заказным письмом.

  3. Судебное расторжение — если застройщик отказывается вернуть деньги.

  4. Требуйте возврата цены договора плюс проценты плюс убытки.

  5. Срок возврата денег — 20 рабочих дней после получения уведомления.

Что делать, если шантажируют ключами

Отдельная и, к сожалению, частая ситуация: вам говорят «подпишите соглашение, тогда дадим ключи». Действуйте так:

  1. Зафиксируйте письменно свою готовность принять объект в первоначальный срок.

  2. Требуйте оформления акта приёма-передачи без подписания дополнительного соглашения.

  3. При отказе привлекайте Жилищную инспекцию и Роспотребнадзор, фиксируйте факт незаконного требования.

Что показывает судебная практика

Многих останавливает страх перед судом. Развею его данными о том, как реально складываются дела.

Статистика в пользу дольщиков

По оценкам практикующих юристов, дольщики выигрывают порядка 80–90% исков о взыскании неустойки. Суды признают факт просрочки и присуждают компенсацию. Вопрос только в размере: суды нередко применяют статью 333 ГК и снижают неустойку, если застройщик докажет её несоразмерность. Полностью «в ноль» неустойку, как правило, не снижают. Средний срок рассмотрения дела в первой инстанции — несколько месяцев, с апелляцией процесс растягивается. Часть споров завершается мировым соглашением, когда застройщик предпочитает договориться.

Ключевые позиции судов

  • Оспорить подписанное соглашение сложно, но возможно — если доказать давление или заблуждение.

  • Снижая неустойку по статье 333, суды оценивают соразмерность последствиям нарушения.

  • Компенсацию расходов на аренду жилья суды присуждают при наличии доказательств (договор аренды, платёжки).

  • Штраф 50% по ЗоЗПП взыскивают, если застройщик проигнорировал досудебную претензию.

  • Подсудность вы вправе выбрать — по своему месту жительства, по месту нахождения объекта или застройщика.

Типовые кейсы

На практике встречаются четыре характерных исхода: успешное взыскание неустойки без подписания соглашения; оспаривание уже подписанного соглашения через суд; расторжение ДДУ с возвратом средств при длительной просрочке; получение реальной компенсации при грамотном подписании соглашения с выгодными условиями. Каждый из них подтверждает: активная позиция дольщика оправдывается.

Региональная специфика

Практика московских судов и судов регионов может различаться в подходах к снижению неустойки. При банкротстве застройщика споры уходят в арбитраж и рассматриваются в рамках дела о банкротстве. Отдельная специфика — дела по объектам с эскроу-счетами, где механизм возврата средств иной.

Особые ситуации: когда всё сложнее

Ипотечные дольщики

Если квартира куплена в ипотеку, у вас двойная нагрузка: платёж банку плюс аренда жилья, пока дом не сдан. Это усиливает ваши аргументы в суде как доказательство убытков. О переносе сроков стоит уведомить банк, так как это может повлиять на условия страхования объекта. При банкротстве застройщика банк нередко становится союзником дольщика, поскольку сам заинтересован в возврате средств.

Дольщики с материнским капиталом

Использование маткапитала усложняет расторжение ДДУ. При возврате средств потребуется вернуть сумму материнского капитала в Социальный фонд (бывший ПФР), а затем распорядиться им повторно. Эти нюансы важно проработать заранее с юристом.

Апартаменты и коммерческая недвижимость

Здесь есть принципиальное отличие: Закон «О защите прав потребителей» к коммерческим объектам не применяется. А значит, нет ни штрафа 50%, ни компенсации морального вреда, а расчёт неустойки для нежилых помещений идёт по иным правилам. Апартаменты часто относятся именно к нежилому фонду — это стоит учитывать.

Банкротство застройщика

Важнейший тезис: подписанное соглашение о переносе сроков никак не защищает вас при банкротстве. Наоборот, вы уже отказались от неустойки. При банкротстве нужно включиться в реестр требований кредиторов. Помогают механизмы Фонда развития территорий (достройка дома или денежная компенсация) и эскроу-счета, с которых средства возвращаются при неисполнении застройщиком обязательств.

Коллективные действия

Объединяться выгодно. Коллективный иск снижает расходы на каждого участника. Дольщики создают советы или ТСЖ, подают коллективные жалобы в надзорные органы. Ещё одна альтернатива — продать квартиру по договору уступки прав требования (цессии), если ждать больше нет сил.

Куда обращаться и какие инструменты использовать

Государственные органы

Орган

По какому вопросу

Роспотребнадзор

Нарушение прав потребителя, навязывание условий

Прокуратура

Надзор за соблюдением 214-ФЗ

Минстрой и региональный стройнадзор

Контроль за застройщиком и объектом

Фонд развития территорий

Защита при банкротстве, компенсация или достройка

Жилищная инспекция

При шантаже ключами и нарушениях при передаче


Какие документы вам понадобятся

  • Отказ от подписания соглашения о переносе сроков.

  • Претензия застройщику с расчётом неустойки.

  • Исковое заявление о взыскании неустойки по ДДУ.

  • Уведомление о расторжении ДДУ.

  • Протокол разногласий к соглашению о переносе сроков.

Полезные онлайн-ресурсы

  • Портал наш.дом.рф — проверка застройщика и статуса объекта.

  • ГАС «Правосудие» — поиск судебных дел с участием застройщика.

  • Банк данных ФССП — проверка исполнительных производств застройщика.

Перед любым решением проверьте застройщика по этим базам. Множество исков и исполнительных производств — тревожный сигнал.

Как выбрать юриста по ДДУ

  • Специализация именно на долевом строительстве, а не «на всём подряд».

  • Реальная судебная практика с подтверждёнными решениями.

  • Прозрачная система оплаты — процент от взысканного или фиксированная сумма.

  • Работа в регионе, где находится суд.

  • Отзывы клиентов с проверяемыми данными о делах.

Итог: подписывать или нет

Соберём всё воедино. Если застройщик предлагает подписать соглашение о переносе сроков без всякой компенсации — почти всегда это невыгодно, и разумнее отказаться, сохранив право на неустойку. Если в тексте прописана реальная материальная компенсация, конкретная новая дата и нет отказа от претензий — подписание может быть оправдано. Никогда не подписывайте под давлением и «прямо сейчас». Всегда берите время на изучение и консультацию.

Ваша подпись — это деньги. Иногда сотни тысяч рублей. Отнеситесь к ней соответственно. Специалисты компании СпецНовострой в Москве и Московской области помогут разобрать соглашение, оценить риски, проверить застройщика и подготовиться к приёмке квартиры так, чтобы вы получили и жильё, и положенную компенсацию. Не спешите ставить подпись — сначала посчитайте.

Связанные статьи

  • Как рассчитать и взыскать неустойку с застройщика по ДДУ

  • Приёмка квартиры в новостройке: чек-лист и типичные дефекты

  • Расторжение ДДУ и возврат денег при задержке сдачи дома

Использованные источники

  • Федеральный закон от 30.12.2004 № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости»

  • Гражданский кодекс Российской Федерации (статьи 333, 450–453)

  • Закон РФ от 07.02.1992 № 2300-1 «О защите прав потребителей»

  • Постановления Правительства РФ об особенностях начисления неустойки по договорам участия в долевом строительстве

  • Обзоры судебной практики Верховного Суда Российской Федерации по спорам, связанным с участием в долевом строительстве

  • Официальный портал наш.дом.рф

  • Государственная автоматизированная система «Правосудие»

  • Банк данных исполнительных производств ФССП России

Мнение эксперта

archive-tick

Мнение эксперта

За годы работы с приёмкой квартир в новостройках Москвы и Подмосковья мы видели сотни таких соглашений. Главный вывод: подписывать «просто так», без встречной выгоды, почти никогда не стоит. Дополнительное соглашение о переносе сроков освобождает застройщика от обязанности платить неустойку за уже допущенную просрочку. Это чистая потеря денег для дольщика. Подпись оправдана лишь тогда, когда в тексте прямо зафиксирована реальная компенсация: скидка, бесплатная отделка, машиноместо или кладовка. Отказ подписывать законен и не влечёт для вас никаких санкций. Застройщик не вправе задерживать выдачу ключей из-за вашего отказа. Прежде чем ставить подпись, дайте документу «отлежаться» несколько дней и покажите его специалисту.
7 лет стажа

Алексей

Эксперт по приемке квартир (НОПРИЗ)

Часто задаваемые вопросы

Нет, не обязан. Дополнительное соглашение — двусторонний документ, и он вступает в силу только при вашем добровольном согласии. Застройщик не вправе принудить вас к подписанию и не может применить санкции за отказ. Уведомление о переносе сроков вы получаете к сведению, но подписывать соглашение — исключительно ваше право.

Вы сохраните право на неустойку за всю просрочку и право расторгнуть ДДУ при задержке более двух месяцев. Строительство от вашего отказа не остановится, а ключи вам обязаны выдать по основному договору. Единственное «последствие» — застройщик останется должен вам неустойку, которую вы сможете взыскать.

Нет. Принуждение к подписанию незаконно. Особенно грубое нарушение — отказ выдать акт приёма-передачи или ключи до подписания соглашения. В таких случаях фиксируйте факт давления и обращайтесь в Роспотребнадзор, Жилищную инспекцию и прокуратуру.

Можно, но это сложнее, чем изначально не подписывать. Основания для оспаривания — заключение под давлением, введение в заблуждение, кабальность условий. Потребуются доказательства. Суд исходит из презумпции добровольности, поэтому шансы зависят от конкретных обстоятельств и качества доказательной базы.

Может быть выгодно, но при строгих условиях. Компенсация (скидка, отделка, машиноместо, кладовка) должна быть прописана прямо в тексте соглашения. Новый срок — конкретной датой. В документе не должно быть пункта об отказе от будущих претензий. Прежде чем соглашаться, сравните стоимость компенсации с суммой неустойки, которую вы теряете.

Используйте формулу: 1/300 умножить на ключевую ставку ЦБ, умножить на цену договора, умножить на число дней просрочки и умножить на 2 (для граждан). Из общего срока исключаются периоды государственных мораториев. К неустойке при суде добавляются штраф 50% по ЗоЗПП и компенсация морального вреда. Учтите, что неустойка и штраф облагаются НДФЛ 13%.

Оценка статьи

Оцените статью

Все статьи

Может быть интересно

Какие документы нельзя подписывать при приемке квартиры без проверки 28.10.2026
Какие документы нельзя подписывать при приемке квартиры без проверки На приёмке квартиры застройщик может передать не только акт приема-передачи, но и дефектную ведомость, акт показаний счётчиков, дополнительные соглашения и другие документы. Подписывать их без изучения рискованно: некоторые формулировки могут повлиять на сроки передачи, подтверждение устранения дефектов и дальнейшие требования.
Когда не стоит подписывать акт приёма-передачи квартиры 28.10.2026
Когда не стоит подписывать акт приёма-передачи квартиры Во время выдачи ключей собственнику нередко предлагают сразу подписать несколько документов. Но, прежде чем подписывать акт приёма-передачи, нужно осмотреть квартиру и разобраться, какие недостатки выявлены и как они оформлены.
Неустойка и компенсация от застройщика в 2026 году: когда можно требовать выплаты 28.10.2026
Неустойка и компенсация от застройщика в 2026 году: когда можно требовать выплаты Застройщик нарушил срок передачи квартиры или передал жильё с дефектами? В зависимости от обстоятельств у дольщика могут возникнуть требования об устранении недостатков, уменьшении цены договора, возмещении расходов или взыскании неустойки. Однако в 2026 году особенно важно учитывать временные правила и ограничения: универсальный расчёт «по одной формуле для всех» может оказаться неверным.
Что делать после приемки квартиры в новостройке: пошаговая инструкция 28.10.2026
Что делать после приемки квартиры в новостройке: пошаговая инструкция Приемка квартиры — важный этап, но после осмотра остаются подписание документов, взаимодействие с застройщиком и организационные вопросы. Разбираем, что делать дальше, чтобы не потерять сведения о недостатках и спокойно подготовиться к заселению.
Когда записываться на приемку квартиры в новостройке 28.10.2026
Когда записываться на приемку квартиры в новостройке Получили уведомление от застройщика о передаче квартиры? Самое время запланировать профессиональную приёмку. Чем раньше вы согласуете дату осмотра, тем больше шансов выбрать удобное время и пригласить специалиста именно в день выдачи ключей.
Пожарная безопасность в новостройке: что проверить в квартире, подъезде и на этаже 08.10.2026
Пожарная безопасность в новостройке: что проверить в квартире, подъезде и на этаже

Что проверить по пожарной безопасности при приемке квартиры в новостройке? Разбираем состояние датчиков, электрощитка, пожарных шкафов, путей эвакуации и систем дымоудаления.

Места общего пользования в новостройке: какие дефекты обязан устранить застройщик 08.10.2026
Места общего пользования в новостройке: какие дефекты обязан устранить застройщик

Какие дефекты мест общего пользования обязан устранить застройщик? Разбираем гарантийные сроки, типичные нарушения и порядок действий собственников.

Подземный паркинг новостройки: вентиляция, гидроизоляция, освещение и пожарная безопасность 07.10.2026
Подземный паркинг новостройки: вентиляция, гидроизоляция, освещение и пожарная безопасность

Подземный паркинг — это не просто место для автомобиля, а сложный инженерный объект. В статье разбираем, как должны работать вентиляция, гидроизоляция, освещение и противопожарные системы, какие дефекты встречаются чаще всего и что обязательно проверить при приёмке машино-места в новостройке.

Машино-место в новостройке: как правильно принять подземный паркинг 07.10.2026
Машино-место в новостройке: как правильно принять подземный паркинг

Подземный паркинг — это не просто место для автомобиля, а сложный инженерный объект. В статье разбираем, как должны работать вентиляция, гидроизоляция, освещение и противопожарные системы, какие дефекты встречаются чаще всего и что обязательно проверить при приёмке машино-места в новостройке.

Кладовая в новостройке: что проверить при приёмке и какие дефекты встречаются чаще всего 06.10.2026
Кладовая в новостройке: что проверить при приёмке и какие дефекты встречаются чаще всего

Кладовая в новостройке требует не менее внимательной приёмки, чем квартира. В статье разбираем, как проверить площадь, стены, пол, дверь, вентиляцию и инженерные системы, какие дефекты встречаются чаще всего и как правильно зафиксировать замечания застройщику.

Что проверить в подъезде новостройки после получения ключей: лифт, двери, освещение и отделка 06.10.2026
Что проверить в подъезде новостройки после получения ключей: лифт, двери, освещение и отделка

Что проверить в подъезде новостройки после получения ключей: лифт, входные и межэтажные двери, освещение, лестницы, отделку и инженерные системы. Разбираем, какие дефекты важно зафиксировать, как оформить замечания и добиться их устранения по гарантии застройщика.

Экспертиза квартиры после ремонта: какие дефекты ещё можно предъявить застройщику 05.10.2026
Экспертиза квартиры после ремонта: какие дефекты ещё можно предъявить застройщику

Даже после ремонта можно предъявить застройщику претензии по скрытым дефектам квартиры. Разбираем, какие недостатки считаются гарантийными, как их зафиксировать и когда нужна независимая экспертиза.

Как доказать, что дефект квартиры возник по вине застройщика, а не собственника 05.10.2026
Как доказать, что дефект квартиры возник по вине застройщика, а не собственника

Трещины, промерзание, плесень или другие дефекты в новой квартире — не всегда следствие эксплуатации. Разбираем, как доказать вину застройщика, правильно зафиксировать недостатки, провести экспертизу и подготовить доказательства для претензии или суда.

Можно ли делать ремонт до устранения дефектов застройщиком и чем это опасно 02.10.2026
Можно ли делать ремонт до устранения дефектов застройщиком и чем это опасно

Можно ли начинать ремонт, если застройщик ещё не устранил выявленные дефекты? Разбираем, чем это может обернуться: от потери доказательств и гарантийных требований до дополнительных расходов на демонтаж и повторную отделку. В статье — безопасный порядок действий и рекомендации для собственника.

Застройщик устранил дефекты, но сделал ещё хуже: что делать собственнику 02.10.2026
Застройщик устранил дефекты, но сделал ещё хуже: что делать собственнику

Что делать, если застройщик устранил дефекты в квартире, но после ремонта появились новые повреждения или проблема стала ещё серьёзнее? Разбираем, как правильно зафиксировать последствия, когда нужна независимая экспертиза, как составить претензию и в каких случаях можно требовать компенсацию.

Можно ли получить деньги вместо устранения дефектов квартиры застройщиком 01.10.2026
Можно ли получить деньги вместо устранения дефектов квартиры застройщиком

Можно ли получить деньги вместо того, чтобы ждать, пока застройщик устранит дефекты квартиры? Разбираем, когда дольщик вправе требовать денежную компенсацию, как зафиксировать недостатки, провести экспертизу, подать претензию и взыскать положенную сумму

Как составить дефектную ведомость на квартиру: структура, формулировки и типичные ошибки 01.10.2026
Как составить дефектную ведомость на квартиру: структура, формулировки и типичные ошибки

Как правильно составить дефектную ведомость при приёмке квартиры, чтобы застройщик не смог проигнорировать замечания? Разбираем структуру документа, точные формулировки дефектов, необходимые измерения и ссылки на нормативы, а также типичные ошибки собственников.

Что делать, если застройщик не исправляет дефекты в установленный срок 30.09.2026
Что делать, если застройщик не исправляет дефекты в установленный срок

Если застройщик не устранил выявленные дефекты в оговорённый срок, важно правильно зафиксировать нарушение и защитить свои права. Разбираем, как составить претензию, когда нужна экспертиза, в каких случаях можно требовать неустойку и обращаться в суд.

Застройщик требует подписать акт без осмотра квартиры: что делать и можно ли отказаться 30.09.2026
Застройщик требует подписать акт без осмотра квартиры: что делать и можно ли отказаться

Застройщик предлагает подписать акт приёма-передачи без осмотра квартиры? Разбираем, можно ли отказаться, как правильно зафиксировать свою позицию и что делать, чтобы не потерять право на устранение выявленных недостатков.

Почему в новой квартире появляется плесень: строительные причины и как их выявить 29.09.2026
Почему в новой квартире появляется плесень: строительные причины и как их выявить

Плесень в новой квартире может появиться не только из-за повышенной влажности, но и из-за строительных дефектов: мостиков холода, нарушений утепления, протечек, проблем с окнами и вентиляцией. В статье разбираем основные причины плесени в новостройке и способы их выявления с помощью тепловизора, влагомера и других методов диагностики.

Проверка межпанельных швов в новостройке: продувание, промерзание и нарушение герметичности 29.09.2026
Проверка межпанельных швов в новостройке: продувание, промерзание и нарушение герметичности

Как понять, что межпанельные швы в новостройке выполнены некачественно? В статье разбираем признаки продувания, промерзания и нарушения герметичности, способы проверки швов при приёмке квартиры, возможности тепловизионного обследования и порядок действий при обнаружении дефектов.
