Можно ли предъявлять претензии застройщику до получения ключей: юридический ответ и тактика поведения
Один из самых частых вопросов, который задают покупатели новостроек: имею ли я вообще право предъявлять застройщику претензии, пока ключи у меня на руках нет, а акт приема-передачи не подписан? Кажется, что до момента передачи квартиры дольщик находится в подвешенном состоянии и должен молча ждать. Это заблуждение, которое дорого обходится тысячам людей. Закон дает вам права с момента заключения договора долевого участия, а не с момента, когда вам вручат ключи. И грамотное использование этих прав нередко экономит сотни тысяч рублей и месяцы нервов. Разберемся детально: что именно вы можете требовать, на какие нормы опираться и как вести себя, чтобы застройщик не переиграл ситуацию в свою пользу.
Правовая основа: на что опирается дольщик
Чтобы разговаривать с застройщиком на равных, нужно понимать, какие законы стоят на вашей стороне. Долевое строительство в России регулируется не одним, а целым комплексом нормативных актов. Каждый из них закрывает свой участок отношений между вами и строительной компанией.
Федеральный закон № 214-ФЗ — основа основ
Ключевой документ — Федеральный закон от 30.12.2004 № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости». Именно он определяет отношения между дольщиком и застройщиком: обязанность сдать объект в срок, требования к качеству, порядок передачи квартиры, гарантийные сроки и ответственность за нарушения. Когда вы подписываете ДДУ, вы фактически становитесь участником отношений, полностью описанных в этом законе.
Важнейший момент: 214-ФЗ прямо предусматривает право дольщика требовать устранения недостатков, соразмерного уменьшения цены или возмещения расходов на самостоятельное устранение дефектов. И эти права возникают не после получения ключей, а на этапе передачи объекта, то есть еще до подписания акта.
Закон о защите прав потребителей
Если вы физическое лицо и покупаете квартиру для личных нужд, а не для бизнеса, к вашим отношениям с застройщиком применяется Закон РФ от 07.02.1992 № 2300-1 «О защите прав потребителей» в части, не урегулированной 214-ФЗ. Это дает вам мощные дополнительные инструменты: компенсацию морального вреда, штраф 50% от присужденной суммы за неисполнение требований потребителя в добровольном порядке, а также освобождение от госпошлины по искам на сумму до 1 миллиона рублей.
Гражданский кодекс РФ
Ряд статей ГК РФ применяется к спорам с застройщиками напрямую. Статьи 309 и 310 закрепляют принцип надлежащего исполнения обязательств и недопустимость одностороннего отказа от них. Статья 333 позволяет суду снижать неустойку, если она явно несоразмерна последствиям нарушения — этим застройщики активно пользуются, и об этом мы поговорим отдельно. Статьи 475, 723 и 756 регулируют вопросы качества, гарантийных сроков и ответственности за недостатки работ.
Разъяснения Верховного суда и мораторные постановления
Судебная практика по долевому строительству формируется в том числе постановлениями Пленума Верховного суда РФ и обзорами практики. Они помогают понять, как суды трактуют «существенность» недостатков, как рассчитывают неустойку и когда применяют статью 333 ГК.
Отдельная тема — мораторные постановления Правительства. Постановление Правительства РФ № 479 от 26.03.2022 вводило период, в течение которого неустойки и штрафы за нарушение сроков не начислялись. Позднее правила продлевались и корректировались, в частности Постановлением Правительства РФ № 326 от 18.03.2024. Суть в том, что в определенные периоды взыскание финансовых санкций с застройщиков ограничивалось. Поэтому, рассчитывая неустойку, всегда нужно проверять, какие мораторные периоды действовали в интересующие вас даты, чтобы не включить в расчет «замороженные» дни.
Правовой статус этапа «до получения ключей»
Ключевой вопрос: что вообще происходит с квартирой и вашими правами в промежуток между заключением ДДУ и подписанием акта? Многие ошибочно считают этот период «серой зоной», где дольщик бесправен. Это не так.
Почему отсутствие подписанного акта — это в вашу пользу
Пока акт приема-передачи не подписан, квартира юридически вам не передана. Это значит, что вся ответственность за состояние объекта лежит на застройщике. Риск случайной гибели или повреждения имущества переходит к дольщику только с момента передачи объекта. То есть если до подписания акта в квартире прорвет трубу, лопнет окно или появится трещина, это проблема застройщика, а не ваша.
Именно поэтому давление застройщика «подпишите акт скорее» часто не в ваших интересах. До подписания у вас максимально сильная переговорная позиция: вы можете отказаться принимать квартиру с существенными недостатками и требовать их устранения.
Счета эскроу и защита ваших денег
Сегодня большинство новостроек продается через счета эскроу. Ваши деньги хранятся в банке и передаются застройщику только после ввода дома в эксплуатацию и передачи хотя бы одного объекта участнику долевого строительства. Это критически важный механизм защиты: если застройщик обанкротится до сдачи дома, деньги на эскроу останутся под защитой и подлежат возврату. О банкротстве застройщика и работе эскроу мы поговорим отдельно.
Права дольщика до подписания акта приема-передачи
Теперь главное — конкретный перечень того, что вы вправе требовать, еще не имея ключей на руках. Это и есть прямой ответ на вопрос из заголовка.
|
Право дольщика |
С какого момента действует |
На чем основано |
|---|---|---|
|
Требовать достоверной информации о ходе строительства |
С момента заключения ДДУ |
214-ФЗ |
|
Требовать устранения недостатков за счет застройщика |
На этапе приемки, до подписания акта |
214-ФЗ, ЗоЗПП |
|
Требовать соразмерного уменьшения цены договора |
При выявлении недостатков |
214-ФЗ |
|
Возмещение расходов на самостоятельное устранение |
При выявлении недостатков |
214-ФЗ |
|
Неустойка за просрочку передачи объекта |
С первого дня просрочки |
214-ФЗ |
|
Возмещение убытков (аренда, проценты по ипотеке) |
За период просрочки |
ГК РФ, ЗоЗПП |
|
Отказ подписать акт при существенных недостатках |
На этапе приемки |
214-ФЗ |
|
Расторжение ДДУ в одностороннем порядке |
При просрочке свыше 2 месяцев и иных основаниях |
214-ФЗ |
Обратите внимание на первую строчку таблицы и на последнюю: право на неустойку возникает буквально с первого дня просрочки, а право расторгнуть договор появляется при задержке передачи объекта более чем на два месяца. Никакого ожидания ключей закон не требует.
Право требовать устранения недостатков
Когда вы приходите на приемку и обнаруживаете дефекты, вы вправе потребовать одно из трех: безвозмездно устранить недостатки в разумный срок, соразмерно уменьшить цену договора либо возместить вам расходы на устранение дефектов своими силами. Выбор способа принадлежит вам, а не застройщику. Это принципиальный момент, о который часто спотыкаются в переговорах.
Право на неустойку за просрочку
Если в ДДУ прописан конкретный срок передачи квартиры и застройщик его нарушил, за каждый день просрочки начисляется неустойка. Для граждан-физлиц она рассчитывается в двойном размере от базовой ставки — по формуле 1/150 ключевой ставки ЦБ РФ за каждый день просрочки от цены договора. Ждать окончания строительства для предъявления этого требования не нужно.
Обязательства застройщика: что он вам должен
Права дольщика — это зеркальное отражение обязанностей застройщика. Знать их полезно, чтобы точно понимать, где именно нарушен договор.
-
Сдать объект в срок, указанный в ДДУ. Не «примерно», не «плюс-минус квартал», а в конкретную дату или период, зафиксированный в договоре.
-
Обеспечить соответствие качества объекта договору и проектной документации. Если по проекту были панорамные окна, а поставили обычные, это нарушение.
-
Соблюдать строительные нормы — СНиП, ГОСТ, своды правил (СП). Отклонение стен от вертикали, промерзание, некачественная стяжка проверяются именно по этим нормативам.
-
Устранять выявленные недостатки в разумный срок.
-
Соблюдать гарантийные обязательства: как правило, 5 лет на конструктив объекта и 3 года на инженерное и технологическое оборудование.
-
Надлежащим образом уведомить дольщика о готовности объекта к передаче.
Существенные и несущественные недостатки: в чем разница
Это разграничение определяет вашу тактику на приемке. От того, к какой категории относится дефект, зависит, можете ли вы отказаться подписывать акт.
|
Категория |
Примеры |
Ваши действия |
|---|---|---|
|
Существенные недостатки |
Неработающее отопление, отсутствие электричества, промерзающие стены, протечки, невозможность безопасно проживать |
Отказ подписывать акт, требование устранить до передачи |
|
Несущественные недостатки |
Царапины на стеклопакете, неровности штукатурки, мелкие дефекты отделки |
Подписание акта с перечнем замечаний, требование устранить в срок |
Главный критерий существенности — можно ли использовать квартиру по назначению. Если жить в ней в текущем состоянии нельзя или опасно, недостаток существенный, и вы вправе не принимать объект. Если дефекты неприятны, но не мешают проживанию, их фиксируют в акте с оговорками и требуют устранить. Судебная практика оценивает существенность в каждом случае индивидуально, но именно невозможность нормальной эксплуатации — базовый ориентир.
Сроки исковой давности и гарантийные периоды
Понимание сроков — это ваша защита от ситуации «поздно спохватились».
-
Общий срок исковой давности — 3 года. За это время можно обратиться в суд по большинству требований.
-
Гарантийный срок на конструктив здания — не менее 5 лет с момента передачи объекта.
-
Гарантийный срок на инженерное и технологическое оборудование — не менее 3 лет.
-
Течение срока исковой давности обычно начинается с момента, когда вы узнали или должны были узнать о нарушении права.
Срок исковой давности может приостанавливаться или прерываться, например при подаче претензии и попытке досудебного урегулирования. Поэтому фиксируйте все обращения к застройщику письменно с датами.
Типология претензий к застройщику
Претензии условно делятся на три большие группы: по срокам, по качеству и по документации с финансами. Разберем каждую.
Претензии по срокам
Самая частая ситуация — застройщик срывает сроки. Здесь возможны разные сценарии:
-
Просрочка ввода дома в эксплуатацию.
-
Дом сдан, но ключи не выдают неделями и месяцами.
-
Застройщик присылает допсоглашение о переносе сроков и настойчиво предлагает подписать. Помните: подписывать его вы не обязаны, а подпись фактически лишает вас неустойки за перенесенный период.
-
Строительство приостановлено на срок более двух месяцев — это одно из оснований для расторжения ДДУ.
Формула неустойки для физического лица: 1/150 ключевой ставки ЦБ РФ, действующей на определенную дату, умноженная на цену ДДУ и на количество дней просрочки. Период считается от даты передачи по договору до фактической передачи объекта. При этом из расчета исключаются дни, попадающие под действовавшие мораторные периоды.
|
Параметр расчета неустойки |
Значение |
|---|---|
|
Ставка для физлиц |
1/150 ключевой ставки ЦБ РФ |
|
База начисления |
Цена квартиры по ДДУ |
|
Период |
От даты по договору до фактической передачи |
|
Исключения |
Дни мораторных периодов |
Пример для понимания механики: при цене квартиры 8 000 000 рублей, ключевой ставке 16% и просрочке 100 дней (без учета моратория) неустойка составит 8 000 000 × (16% / 150) × 100 = приблизительно 853 000 рублей. Это ориентировочный расчет, показывающий порядок сумм. Точную цифру всегда нужно считать с учетом действовавших ставок и мораторных дней.
Претензии по качеству объекта
Вторая большая группа — дефекты и несоответствия. Сюда относятся:
-
Строительные дефекты: трещины в стенах, промерзание, протечки, отклонения стен и полов от плоскости.
-
Несоответствие фактической площади квартиры договорной. Если фактическая площадь меньше, вы вправе требовать возврат разницы.
-
Изменение планировки без вашего согласия.
-
Отступление от проектной документации.
-
Удешевление материалов: заявленный вентилируемый фасад заменен на более дешевый, дорогие лифты — на бюджетные, отделка мест общего пользования не соответствует проекту.
-
Нарушение СНиП, ГОСТ, СП при строительстве.
-
Недоделки в чистовой и черновой отделке.
-
Неисправность инженерных систем: отопления, вентиляции, электрики, водоснабжения.
Претензии по документации и финансам
Третья группа связана с бумагами и деньгами:
-
Непредоставление технической документации на объект.
-
Нарушение порядка уведомления о готовности к передаче.
-
Несоответствие документов фактическому состоянию квартиры.
-
Требование незаконных доплат до выдачи ключей. Если доплата не предусмотрена договором, платить вы не обязаны.
-
Отказ от строительства обещанной инфраструктуры — паркинга, школы, детского сада.
-
Признаки предбанкротного состояния застройщика.
-
Смена юридического лица застройщика — тревожный сигнал, требующий внимания.
Односторонний акт приема-передачи: главная угроза
Отдельно нужно понимать механизм одностороннего акта, потому что именно им застройщики чаще всего пугают дольщиков.
Закон дает застройщику право составить односторонний акт передачи, если дольщик уклоняется от приемки. Но это право работает только при соблюдении условий: застройщик должен надлежащим образом уведомить дольщика о готовности, а дольщик должен именно уклоняться, то есть без уважительных причин не являться на приемку или необоснованно отказываться подписывать акт в течение установленного срока (обычно свыше двух месяцев с момента, когда объект готов к передаче).
Ключевой момент: если вы приходите на приемку, фиксируете реальные существенные недостатки и обоснованно отказываетесь подписывать акт, это не уклонение. Вы реализуете свое законное право. В такой ситуации односторонний акт застройщика неправомерен и оспаривается в суде.
|
Ситуация |
Правомерен ли односторонний акт |
|---|---|
|
Дольщик не является на приемку без причин свыше 2 месяцев |
Как правило, да |
|
Дольщик пришел, зафиксировал существенные дефекты, отказался подписывать |
Нет, это обоснованный отказ |
|
Застройщик не уведомил дольщика надлежащим образом |
Нет |
|
Дольщик подписал акт с перечнем замечаний |
Односторонний акт не требуется |
Вывод простой: чтобы застройщик не мог составить односторонний акт, нужно активно участвовать в приемке, приходить в назначенные даты и документально фиксировать причины отказа. Тогда обвинение в уклонении рассыпается.
Процедура предъявления претензий шаг за шагом
Сбор доказательной базы до доступа на объект
Готовиться нужно заранее, еще до того как вас пустят в квартиру. Что делать:
-
Фиксируйте темпы строительства — фото и видео с датами, при возможности съемка с дрона показывает реальное состояние дома.
-
Собирайте всю официальную переписку с застройщиком: письма, ответы, уведомления.
-
Мониторьте Единую информационную систему жилищного строительства на портале наш.дом.рф и проектные декларации. Изменения в декларации могут говорить о переносе сроков или смене материалов.
-
При явных нарушениях направляйте запросы в региональный орган государственного строительного надзора и при необходимости в прокуратуру.

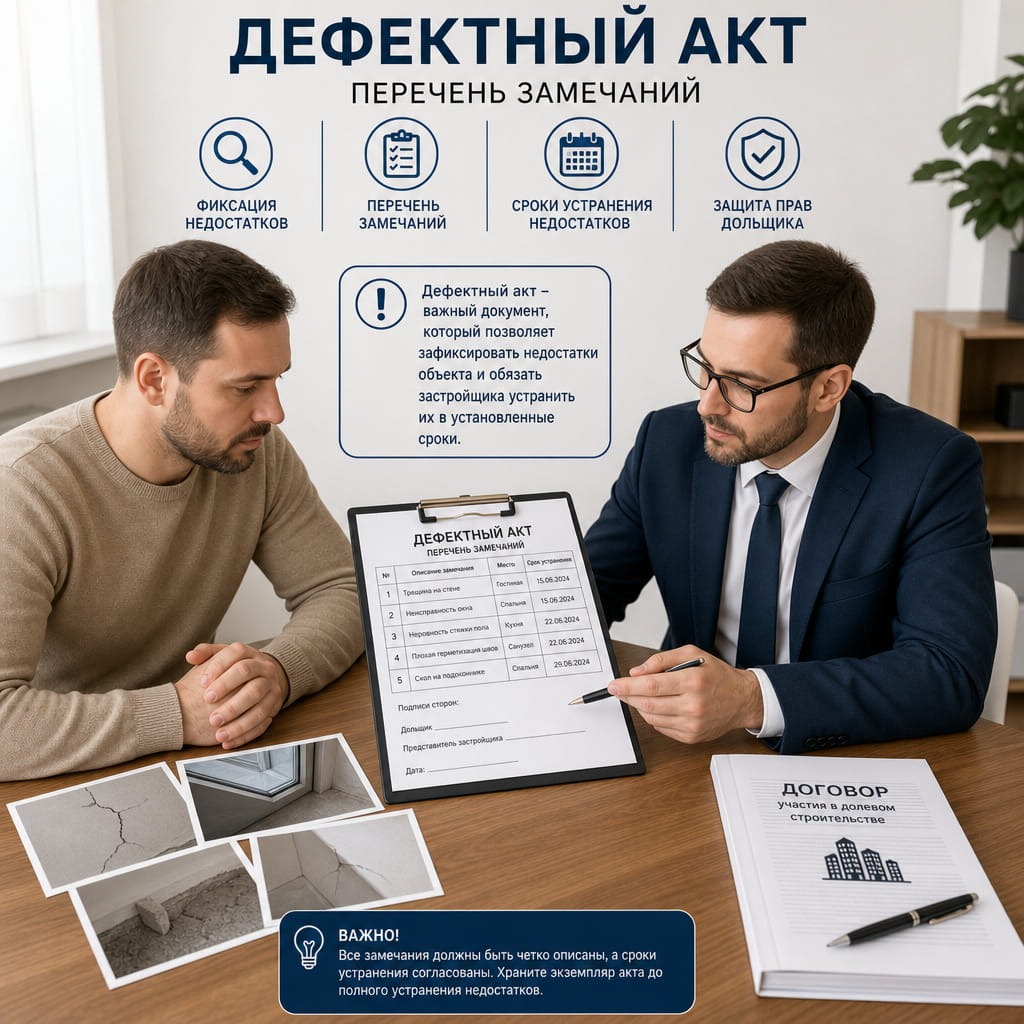

Дефектный акт — ваш главный документ
Дефектный акт (акт о несоответствии, смотровой лист) — это документ, фиксирующий все обнаруженные при осмотре недостатки. Именно он становится основой для последующих требований и суда.
Что должно быть в дефектном акте:
-
Дата и место составления.
-
Данные дольщика и застройщика, реквизиты ДДУ.
-
Адрес объекта и номер квартиры.
-
Подробный перечень каждого недостатка с указанием места и характера дефекта.
-
Ссылки на нарушенные нормы, где это возможно.
-
Фото- и видеоматериалы как приложение.
-
Подписи сторон.
Порядок составления: проводите осмотр, каждый дефект фотографируете и снимаете на видео, делаете замеры (стен, полов, площади), проверяете работоспособность инженерных систем. Все это заносится в акт.
Если застройщик отказывается подписывать дефектный акт, не паникуйте. Составьте акт в присутствии свидетелей, зафиксируйте отказ, направьте копию застройщику заказным письмом с описью вложения. Отказ подписать документ не отменяет наличия дефектов.
Досудебный порядок урегулирования
Прежде чем идти в суд, по требованиям в рамках защиты прав потребителя направляется досудебная претензия. Это не пустая формальность: именно на этом этапе вы получаете право на штраф 50%, если застройщик добровольно не удовлетворит законные требования.
Структура письменной претензии:
-
Кому и от кого (реквизиты застройщика и ваши данные).
-
Реквизиты ДДУ и описание объекта.
-
Суть нарушения со ссылками на нормы закона и договора.
-
Конкретное требование: устранить недостатки, выплатить неустойку, возместить расходы.
-
Разумный срок исполнения.
-
Предупреждение об обращении в суд при неисполнении.
-
Дата, подпись, перечень приложений.
Способы направления: заказное письмо с описью вложения и уведомлением о вручении, вручение под роспись в офисе, курьерская доставка, электронный документооборот, если он предусмотрен. Важно направлять на юридический адрес застройщика, указанный в ЕГРЮЛ, а не только на адрес отдела продаж. Срок ответа на претензию обычно составляет от 10 до 30 дней в зависимости от характера требования.
Для доказательства качественных дефектов часто привлекают независимого строительного эксперта. Его заключение весит в суде намного больше, чем ваши фотографии, и позволяет точно посчитать стоимость устранения недостатков.
Судебный порядок защиты прав
Если застройщик игнорирует претензию или отказывает, дорога в районный суд. Что важно знать:
-
Подсудность потребитель выбирает сам: можно подавать иск по месту нахождения застройщика или по своему месту жительства.
-
По искам о защите прав потребителей на сумму до 1 миллиона рублей истец освобождается от уплаты госпошлины.
-
Сроки рассмотрения дел зависят от загруженности суда и сложности, обычно от нескольких месяцев.
-
Главный риск — снижение неустойки по статье 333 ГК РФ. Застройщики почти всегда заявляют о несоразмерности. Противодействие: подробно обосновывайте свои убытки, приводите расчеты, показывайте, что снижение приведет к необоснованному освобождению нарушителя от ответственности.
Альтернативные механизмы защиты
Суд — не единственный инструмент. В зависимости от ситуации помогают:
-
Обращение в Роспотребнадзор — по вопросам защиты прав потребителей.
-
Обращение в орган государственного строительного надзора — по нарушениям строительных норм и сроков.
-
Жалоба в прокуратуру.
-
Коллективные обращения дольщиков в Минстрой и правоохранительные органы — при массовых нарушениях они эффективнее одиночных.
-
Обращение в Фонд развития территорий (механизмы ДОМ.РФ) при проблемных объектах.
-
Включение в единый реестр проблемных объектов при остановке строительства.
-
Медиация как способ договориться без суда.
Публичная огласка через СМИ и социальные сети иногда ускоряет решение вопроса, но использовать ее нужно аккуратно, чтобы не выйти за рамки закона.
Расторжение ДДУ до получения ключей
В критических случаях договор можно расторгнуть, не дожидаясь ключей. Основания: просрочка передачи свыше двух месяцев, существенные неустранимые недостатки, отказ застройщика устранять дефекты. При расторжении средства возвращаются со счета эскроу, а сверх того можно взыскать проценты за пользование чужими денежными средствами. Если квартира в ипотеке, действовать нужно совместно с банком, поскольку заемные средства также возвращаются кредитору.
Состав и расчет компенсаций
Разберем, что именно можно взыскать в совокупности. Часто дольщики недооценивают полный объем требований.
|
Вид компенсации |
Основание |
Комментарий |
|---|---|---|
|
Неустойка за просрочку |
214-ФЗ |
1/150 ставки ЦБ за каждый день |
|
Штраф 50% |
ЗоЗПП |
За отказ добровольно удовлетворить требования |
|
Компенсация морального вреда |
ЗоЗПП |
Размер определяет суд |
|
Убытки |
ГК РФ |
Аренда жилья, проценты по ипотеке в период просрочки |
|
Расходы на экспертизу |
Процессуальное законодательство |
Взыскиваются с проигравшей стороны |
|
Расходы на юриста |
Процессуальное законодательство |
Взыскиваются с проигравшей стороны в разумных пределах |
Складывая все позиции, итоговая сумма к взысканию нередко существенно превышает одну лишь неустойку. Именно поэтому грамотно составленный иск с полным перечнем требований выгоднее, чем требование только о неустойке.
Тактика поведения дольщика
Подготовка к приемке квартиры
Успех приемки закладывается до нее. Что сделать заранее:
-
Перечитайте ДДУ и проектную документацию: какая площадь, какая отделка, какие материалы заявлены.
-
Проверьте, как оформлено уведомление о готовности объекта. На осмотр и приемку у вас есть установленный договором срок, обычно около 7 дней с момента получения уведомления, если иное не предусмотрено договором.
-
Составьте чек-лист проверки квартиры по зонам: стены, потолки, полы, окна, двери, электрика, отопление, вентиляция, водоснабжение.
-
Планируйте осмотр на светлое время суток — при дневном освещении дефекты отделки и стекол видны лучше.
-
Решите, нужен ли профессиональный приемщик. Если вы не разбираетесь в строительных нормах, специалист окупится за счет выявленных дефектов.
Поведение во время осмотра
На самой приемке действуйте методично:
-
Фиксируйте абсолютно все недостатки в акте осмотра, даже мелкие.
-
При существенных недостатках правомерно отказывайтесь подписывать акт приема-передачи.
-
При несущественных — подписывайте акт с перечнем замечаний, а не «чистый».
-
Снимайте фото и видео каждого дефекта.
-

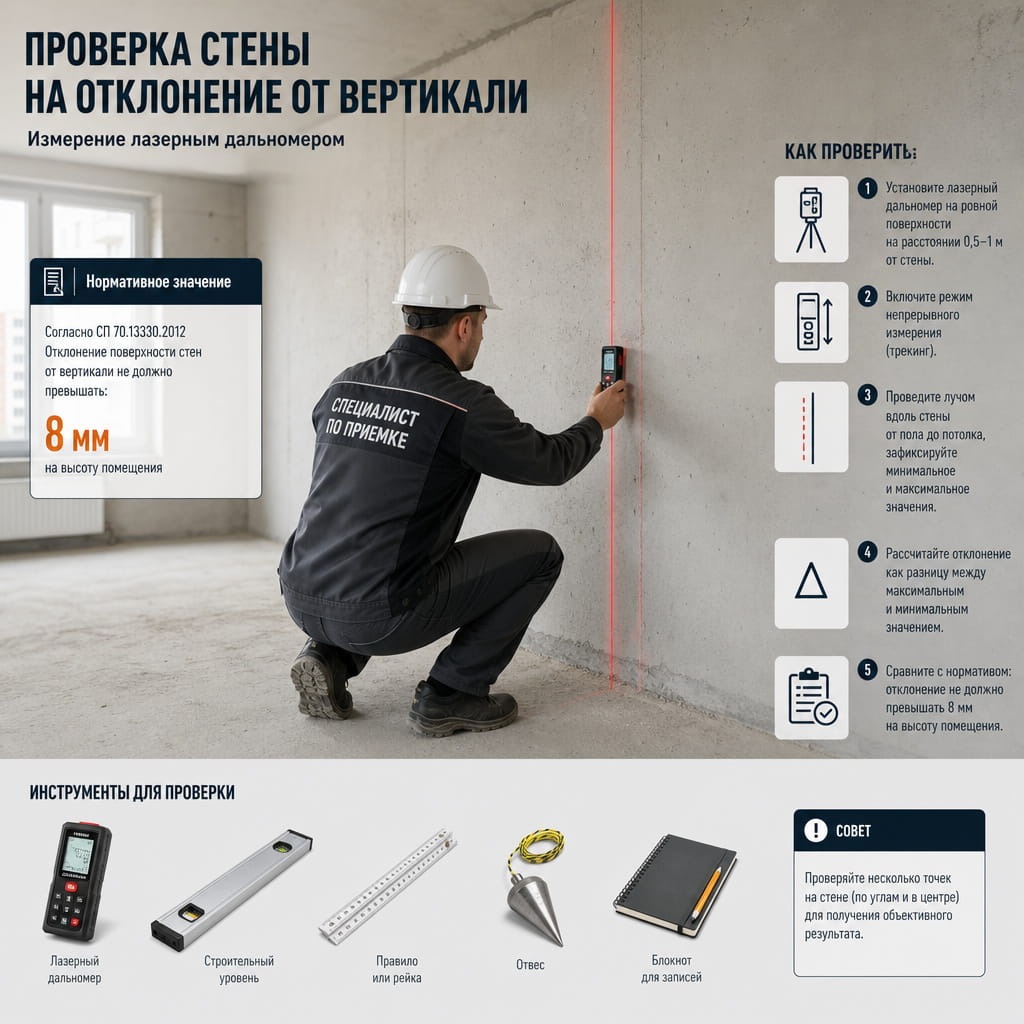

Делайте замеры фактической площади лазерным дальномером.
-
Проверяйте работу инженерных систем: включите свет, откройте краны, проверьте вентиляцию листом бумаги, оцените отопление.
Действия после осмотра
-
Составьте дефектный акт и направьте застройщику.
-
Направьте официальную претензию с указанием разумного срока устранения.
-
Контролируйте устранение недостатков в установленный срок.
-
Проведите повторный осмотр после устранения.
-
Если недостатки не устранены — принимайте решение об эскалации: суд, надзорные органы.
Переговорная тактика и уловки застройщиков
Застройщики — профессионалы, и на приемке используют отработанные приемы. Разберем типичные и способы противодействия.
|
Уловка застройщика |
Что отвечать |
|---|---|
|
«Подпишите сейчас, недостатки исправим потом» |
Фиксируйте все в акте с оговорками, «чистый» акт не подписывайте |
|
«Это не дефект, это норма» |
Требуйте ссылку на конкретный СНиП/ГОСТ, привлекайте эксперта |
|
«Если не подпишете — потеряете ключи и права» |
Обоснованный отказ — это ваше право, а не уклонение |
|
«Подпишите допсоглашение о переносе срока» |
Не обязаны подписывать, это лишает вас неустойки |
Психологическое давление — частый инструмент. Помните: спешка нужна застройщику, а не вам. Не давайте ему оснований обвинить вас в уклонении — приходите на приемку, документируйте, ведите переписку письменно. Сохраняйте копии всех документов и переписки.
Иногда выгоднее взять денежную компенсацию вместо устранения недостатков — например, когда вы все равно планируете переделывать отделку. Но сумму нужно оценить объективно, опираясь на смету устранения, а не на «на глаз» предложенную застройщиком цифру.
Когда нужны профессионалы
Независимый строительный эксперт нужен, когда речь идет о серьезных дефектах и необходимо доказать их наличие и стоимость устранения в суде. Юрист по долевому строительству нужен, когда застройщик отказывает, угрожает односторонним актом или дело идет к суду. Расходы на эксперта и юриста при выигрыше взыскиваются с застройщика, поэтому их стоит воспринимать как вложение, а не как чистые затраты. Если вы в Москве или Московской области и не уверены, что справитесь с приемкой самостоятельно, разумно привлечь профессионального приемщика — он выявит скрытые дефекты, которые неспециалист попросту пропустит.
Типичные ситуации и готовые сценарии
Застройщик нарушил срок сдачи
Алгоритм: с первого дня просрочки фиксируйте факт. Дождитесь понимания, будет ли дом сдан в обозримый срок. Направьте претензию о выплате неустойки. Рассчитайте сумму с учетом действующих мораторных периодов. Стратегически часто выгоднее подавать иск после получения квартиры, чтобы одновременно предъявить и неустойку, и требования по качеству, но при длительной просрочке и признаках проблем медлить не стоит.
Застройщик отказывается устранять недостатки
Зафиксируйте отказ письменно. Проведите независимую строительную экспертизу с расчетом стоимости устранения. Подайте иск о взыскании этой стоимости, неустойки, штрафа и морального вреда. Параллельно можно обратиться в надзорные органы для усиления позиции.
Застройщик угрожает односторонним актом
Проверьте, соблюдены ли условия для его составления. Не давайте оснований обвинить вас в уклонении: являйтесь на приемки, фиксируйте обоснованные причины отказа. Если односторонний акт все же составлен неправомерно, его оспаривают в суде, ссылаясь на наличие зафиксированных существенных недостатков.
Застройщик предлагает подписать акт с оговорками
Подписание акта с перечнем недостатков не лишает вас права требовать их устранения — это ключевой момент. Формулируйте оговорки конкретно: что, где и в каком объеме не соответствует. Категорически рискованно подписывать «чистый» акт при наличии дефектов: потом доказать, что они возникли по вине застройщика, а не при вашей эксплуатации, будет намного труднее.
Застройщик предлагает денежную компенсацию
Оцените, покрывает ли предложенная сумма реальную стоимость устранения. Соглашение о компенсации оформляйте письменно. Будьте предельно внимательны к формулировке об отказе от дальнейших претензий: подписав такой пункт, вы можете лишиться права требовать что-либо еще по этим дефектам.
Угроза банкротства застройщика
Тревожные признаки: остановка стройки, смена юридического лица, задержки зарплат подрядчикам, судебные иски к застройщику. Если объект попал в число проблемных, добивайтесь включения в реестр проблемных объектов. Главная защита сегодня — счета эскроу: при банкротстве застройщика до сдачи дома ваши деньги на эскроу возвращаются, что кардинально отличается от старой схемы прямых платежей застройщику.
Главные выводы
Ответ на исходный вопрос однозначен: да, предъявлять претензии застройщику до получения ключей можно и нужно. Ваши права начинают действовать с момента подписания ДДУ. Неустойка за просрочку идет с первого дня, недостатки фиксируются на этапе приемки, а давление «подпишите скорее» почти всегда играет против вас. Ключ к успеху — документирование каждого шага: фото, видео, дефектный акт, письменные претензии на юридический адрес. Не подписывайте «чистый» акт при наличии дефектов и не давайте застройщику оснований обвинить вас в уклонении. При серьезных дефектах и спорах привлекайте профессионального приемщика, независимого эксперта и юриста — их услуги при выигрыше взыскиваются с застройщика. Действуйте уверенно: закон на вашей стороне, а грамотная тактика превращает потенциальные потери в реальную компенсацию.
Связанные статьи
-
Как правильно принять квартиру в новостройке: полный чек-лист приемки
-
Как рассчитать и взыскать неустойку с застройщика за просрочку сдачи дома
-
Дефектный акт при приемке квартиры: как составить и что он дает
Использованные источники
-
Федеральный закон от 30.12.2004 № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости»
-
Закон РФ от 07.02.1992 № 2300-1 «О защите прав потребителей»
-
Гражданский кодекс Российской Федерации (части первая и вторая)
-
Постановление Правительства РФ от 26.03.2022 № 479
-
Постановление Правительства РФ от 18.03.2024 № 326
-
Постановления Пленума и обзоры судебной практики Верховного суда Российской Федерации по спорам в сфере долевого строительства
-
Единая информационная система жилищного строительства, портал наш.дом.рф
Мнение эксперта
Мнение эксперта
Алексей
