Приемка квартир в новостройках
СРО-П-185-16052013
СРО-П-185-16052013
Состоим в СРО (саморегулируемой организации),
основная цель которой — повышение качества работ
и услуг в сфере строительства.
Москва и МО
Москва и МО
Работаем в новостройках Москвы и Московской области.
Специалисты НОПРИЗ
Эксперты НОПРИЗ
НОПРИЗ в строительстве — это Национальное объединение изыскателей и проектировщиков,
некоммерческая организация, которая выполняет функции надзорного органа.
Без выходных 09:00-20:00
Без выходных 09:00-20:00
Для Вашего удобства. Без доплат за выезд в субботу и воскресенье.
Рассчитать стоимость
Услуги и цены
Приемка квартир
Замер площади квартиры
Оценка для ипотеки
Тепловизионный осмотр квартиры
Юридические услуги для дольщиков
Строительная экспертиза
Обустройство квартир
Заказать звонок +7 (499) 404-31-64
Рассчитать стоимость
СРО-П-185-16052013
СРО-П-185-16052013
Состоим в СРО (саморегулируемой организации),
основная цель которой — повышение качества работ
и услуг в сфере строительства.
Москва и МО
Москва и МО
Работаем в новостройках Москвы и Московской области.
Специалисты НОПРИЗ
Эксперты НОПРИЗ
НОПРИЗ в строительстве — это Национальное объединение изыскателей и проектировщиков,
некоммерческая организация, которая выполняет функции надзорного органа.
Без выходных 09:00-20:00
Без выходных 09:00-20:00
Для Вашего удобства. Без доплат за выезд в субботу и воскресенье.
Рассчитать стоимость

Как рассчитать неустойку с застройщика за просрочку сдачи квартиры

Дом должны были сдать в срок, а ключи вы всё ещё не получили. Знакомая ситуация для тысяч дольщиков в Москве и Московской области. Хорошая новость в том, что закон на вашей стороне: за каждый день просрочки застройщик обязан платить неустойку. И суммы здесь получаются вовсе не символические, при квартире за несколько миллионов рублей набегают сотни тысяч. В этой статье я подробно, без юридического тумана разберу, как самостоятельно рассчитать неустойку, на какие законы опираться, как правильно подать претензию и что делать, если дело дойдёт до суда. Разберём формулу по шагам, посчитаем реальные примеры и обсудим подводные камни вроде моратория и снижения неустойки по статье 333 ГК РФ.

23 минуты чтения Опубликовано: 09.08.2026 72 просмотра 5.0 (5)
Алексей
Автор материала Алексей
Эксперт по приемке квартир (НОПРИЗ)
Текст проверен

Правовая основа: на чём держится право дольщика на неустойку

Прежде чем считать деньги, важно понять, откуда вообще берётся право требовать компенсацию. Здесь всё строится на нескольких законах, которые работают в связке.

Федеральный закон № 214-ФЗ как фундамент

Главный документ в долевом строительстве это Федеральный закон от 30 декабря 2004 года № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов». Он регулирует отношения между застройщиком (девелопером) и дольщиком (участником долевого строительства) от момента заключения договора до передачи ключей.

Ключевая для нас норма это статья 6 ФЗ-214. Она прямо устанавливает: если застройщик нарушил срок передачи объекта, он обязан уплатить участнику неустойку (пеню) за каждый день просрочки. Причём для граждан размер пени удваивается по сравнению с обычной ставкой. Именно эта статья даёт вам основание для расчёта.

Помимо профильного закона, дольщика-гражданина защищает Закон РФ «О защите прав потребителей» (ЗОЗПП). Он добавляет к неустойке ещё два инструмента: компенсацию морального вреда и штраф в размере 50% от присуждённой суммы за отказ добровольно удовлетворить требования. Это существенно увеличивает итоговую выплату.

Общие правила о неустойке содержит Гражданский кодекс РФ, статьи 330–333. Особенно важна статья 333, которая позволяет суду снизить неустойку, если она явно несоразмерна последствиям нарушения. Об этой статье поговорим отдельно, потому что именно на неё чаще всего ссылаются застройщики в суде.

Процедуру рассмотрения споров регулирует Гражданский процессуальный кодекс РФ (ГПК РФ), а единообразие практики обеспечивают постановления Пленума Верховного Суда РФ, которые разъясняют, как применять закон в спорных ситуациях.

Отдельная тема это правительственные моратории. Постановление Правительства РФ № 479 от 26 марта 2022 года вводило запрет на начисление неустоек в определённый период. Позже действовали другие постановления, продлевавшие или изменявшие эти ограничения. Их обязательно нужно учитывать при расчёте, иначе рискуете завысить сумму и получить отказ.

Виды неустойки: законная и договорная

Различают два вида неустойки, и это влияет на расчёт.

Законная неустойка установлена статьёй 6 ФЗ-214. Она действует автоматически, даже если о ней ни слова не сказано в вашем договоре. Отказаться от неё застройщик не вправе, любые условия ДДУ, ухудшающие положение дольщика по сравнению с законом, ничтожны.

Договорная неустойка прописывается в самом ДДУ. Иногда застройщики указывают повышенный размер пени. Правило простое: применяется та неустойка, которая выгоднее дольщику. Если в договоре ставка выше законной, считаете по договору. Если ниже или равна, берёте законную по статье 6.

Основной механизм начисления это пеня за каждый календарный день просрочки. Чем дольше застройщик тянет с передачей, тем больше набегает сумма.

Когда право на неустойку возникает, а когда нет

Чтобы уверенно требовать деньги, должны совпасть несколько условий:

  • заключён и зарегистрирован в Росреестре договор долевого участия;

  • застройщик нарушил срок передачи объекта, указанный в ДДУ;

  • вы не подписали акт приёма-передачи (или подписали позже плановой даты);

  • в просрочке нет вашей вины, вы не уклонялись от приёмки;

  • вы не подписывали соглашение о переносе сроков.

А вот ситуации, когда неустойку взыскать не получится:

  • вы добровольно подписали дополнительное соглашение о переносе срока передачи;

  • суд признал форс-мажорные обстоятельства, освобождающие застройщика от ответственности;

  • вы уклонялись от приёмки квартиры, хотя застройщик надлежаще уведомил вас о готовности объекта;

  • просрочка приходится на период действия официального моратория.

Что нужно знать про акт, разрешение на ввод и эскроу

Три термина, которые постоянно встречаются в спорах.

Акт приёма-передачи это документ, фиксирующий передачу квартиры дольщику. Он бывает двусторонним (подписан обеими сторонами) и односторонним (застройщик подписывает сам, если дольщик, по его мнению, уклоняется от приёмки). Дата подписания акта закрывает период просрочки.

Разрешение на ввод в эксплуатацию (РВЭ) подтверждает, что дом построен по проекту и готов к использованию. Важно: получение РВЭ не равно передаче квартиры. Просрочка считается не от даты ввода, а от даты передачи по договору.

Эскроу-счёт это специальный банковский счёт, где хранятся деньги дольщика до сдачи дома. Застройщик получает их только после передачи квартир. На право на неустойку схема с эскроу никак не влияет, всё считается в общем порядке.

Что ещё можно требовать помимо неустойки

Неустойка это база, но не единственное, на что вы вправе рассчитывать:

  • Убытки сверх неустойки (статья 10 ФЗ-214), если реальный ущерб превысил размер пени;

  • расходы на аренду жилья, если из-за просрочки вам пришлось снимать квартиру (нужны договор аренды и платёжные документы);

  • переплату по ипотечным процентам за период просрочки;

  • компенсацию морального вреда по ЗОЗПП;

  • штраф 50% от присуждённой суммы за отказ добровольно выплатить;

  • судебные расходы, включая оплату услуг юриста;

  • право расторгнуть ДДУ и вернуть деньги при просрочке более двух месяцев.

Формула расчёта неустойки: разбираем по компонентам

Переходим к главному, к тому, ради чего вы читаете эту статью. Формула проста, если понять её составные части.

Базовая формула

Для физических лиц (обычных граждан) формула такая:

Неустойка = Цена ДДУ × 1/150 × Ключевая ставка ЦБ × Количество дней просрочки

Для юридических лиц и ИП ставка вдвое меньше:

Неустойка = Цена ДДУ × 1/300 × Ключевая ставка ЦБ × Количество дней просрочки

Обратите внимание на коэффициент. Гражданин получает 1/150, то есть двойной размер по сравнению с юрлицом, у которого 1/300. Это принципиальное преимущество физического лица, законодатель специально защищает потребителя. Поэтому переуступать неустойку компании имеет смысл далеко не всегда.

Компонент первый: цена договора

Цена ДДУ это полная стоимость квартиры, указанная в вашем договоре. Найти её легко: ищите раздел «Цена договора» или «Стоимость объекта долевого строительства». Расчёт ведётся в рублях.

Один нюанс: если после обмеров БТИ площадь квартиры изменилась и вы доплатили за лишние метры, итоговая цена договора учитывает эту доплату. Берите финальную стоимость с учётом всех корректировок.

Компонент второй: ключевая ставка ЦБ РФ

Ключевую ставку устанавливает Банк России, актуальное значение всегда доступно на официальном сайте cbr.ru. Это тот показатель, который заменил прежнюю ставку рефинансирования.

Здесь возникает главный практический вопрос: какую именно ставку брать, ведь она меняется? Судебная практика опирается на позицию, закреплённую Верховным Судом: применяется ставка, действовавшая на день исполнения обязательства, то есть на дату, когда квартира должна была быть передана по договору. На практике часто используют ставку на день фактической передачи или на дату вынесения решения суда. Единой позиции нет, поэтому расчёт лучше делать по нескольким вариантам и выбирать обоснованный.

При длительной просрочке ставка внутри периода может меняться несколько раз. Тогда возможен динамический расчёт: период разбивается на отрезки, и для каждого применяется своя действовавшая ставка. Такой расчёт сложнее, но точнее.

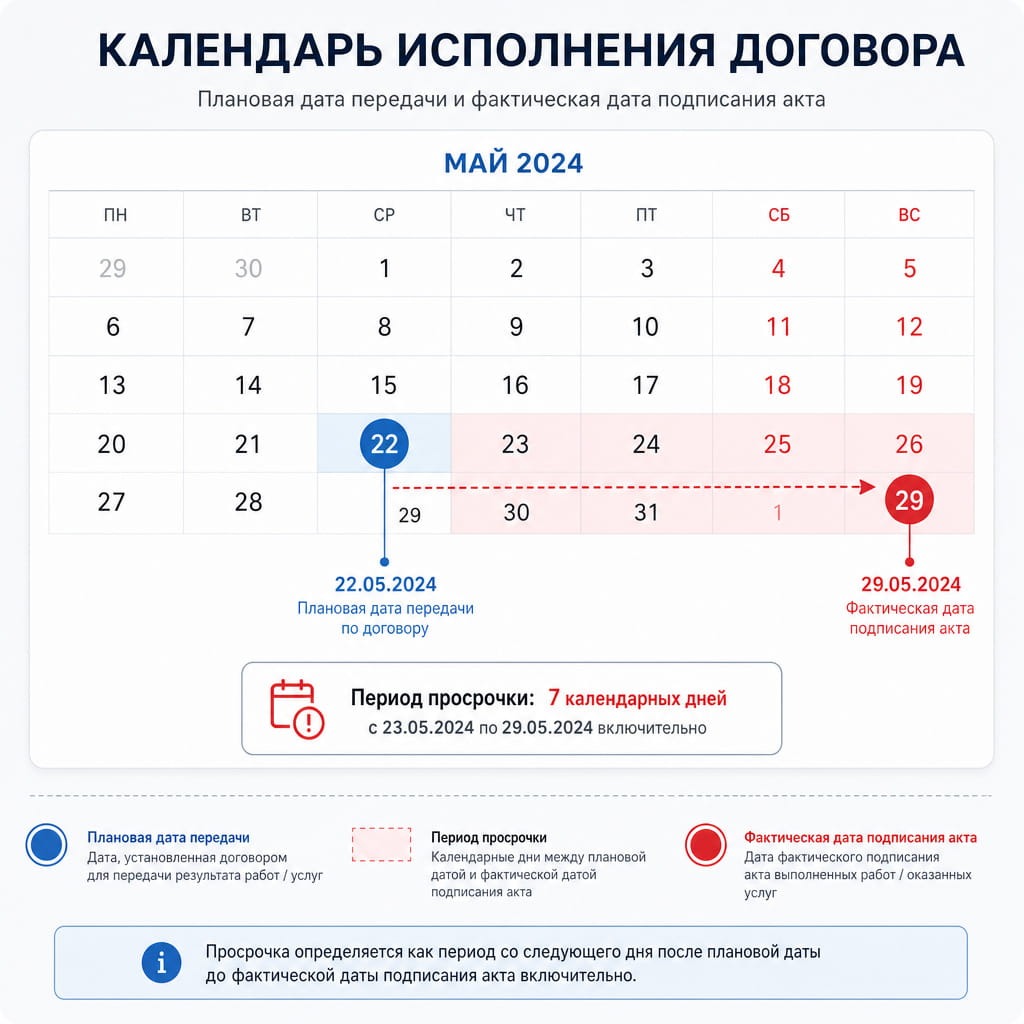

Компонент третий: период просрочки

Самая частая ошибка дольщиков именно здесь. Запомните ключевые правила:

  • Начало просрочки это день, следующий за плановой датой передачи квартиры по ДДУ. Не за датой ввода дома, а именно за датой передачи объекта участнику.

  • Плановая дата берётся строго из договора. Обычно формулируется как «не позднее такого-то числа» или «в течение стольких-то месяцев после ввода в эксплуатацию».

  • Конец просрочки это дата фактического подписания акта приёма-передачи.

  • Если квартира ещё не передана, период считают по дату подачи иска или вынесения решения суда.

  • Дни считаются календарные, включая выходные и праздники.

  • Из периода исключается время действия моратория, если он был.

Фиксированный и динамический расчёт

Есть два подхода. При фиксированной ставке вы берёте одно значение ключевой ставки на весь период, обычно на день исполнения обязательства. Это проще и чаще применяется. При динамическом расчёте учитывается каждое изменение ставки внутри периода просрочки. Второй способ актуален, когда просрочка длинная и ставка за это время скакала.

Пошаговый алгоритм: как посчитать неустойку самому

Соберём всё вместе в понятную последовательность действий.

  1. Найдите в ДДУ плановую дату передачи квартиры. Это ваша отправная точка.

  2. Определите фактическую дату передачи (дату акта) или текущую дату, если ключи ещё не получены.

  3. Подсчитайте количество дней просрочки, исключив период моратория, если он попадает в интервал.

  4. Узнайте актуальную ключевую ставку ЦБ РФ на сайте cbr.ru.

  5. Возьмите цену квартиры из ДДУ с учётом всех доплат.

  6. Подставьте значения в формулу и произведите расчёт.

  7. Оформите расчёт в виде таблицы для приложения к претензии и иску, проверьте результат через онлайн-калькулятор.

Онлайн-калькуляторы удобны для быстрой прикидки. Для расчёта им нужны три данных: дата передачи по ДДУ, фактическая дата и цена договора. Но помните: калькулятор это инструмент проверки, а не замена анализу ситуации. Обязательно убедитесь, что в нём заложена актуальная ставка ЦБ и учтён мораторий. Если сумма серьёзная, доверьте расчёт специалистам, которые учтут все нюансы вашего конкретного договора.

Практические примеры расчёта

Теория без цифр мертва. Разберём четыре типичные ситуации. Ставки в примерах взяты условно для наглядности, при реальном расчёте всегда берите актуальное значение с cbr.ru.

Пример 1: квартира 5 млн рублей, просрочка 180 дней

Дольщик-физлицо. Ставка ЦБ 16% (0,16). Расчёт:

5 000 000 × 1/150 × 0,16 × 180 = 960 000 рублей.

Почти миллион рублей за полгода просрочки. И это только неустойка, без морального вреда и штрафа.

Пример 2: квартира 8 млн рублей, просрочка 365 дней

Дольщик-физлицо. Ставка ЦБ 21% (0,21). Расчёт:

8 000 000 × 1/150 × 0,21 × 365 = 4 088 000 рублей.

Сумма огромная, и именно в таких случаях застройщик почти наверняка попросит суд снизить неустойку по статье 333 ГК РФ. Но даже после снижения останется значительная выплата.

Пример 3: расчёт с учётом моратория

Допустим, из общего периода просрочки в 300 дней 90 дней приходятся на действие моратория. Тогда для расчёта берём только 210 дней. При цене 5 млн и ставке 16%:

5 000 000 × 1/150 × 0,16 × 210 = 1 120 000 рублей.

Если бы вы не исключили мораторий и заявили все 300 дней, суд урезал бы требование, а вы получили бы частичный отказ.

Пример 4: расчёт для юридического лица

Инвестор-ИП, квартира 8 млн рублей, просрочка 365 дней, ставка 21%. Здесь коэффициент 1/300:

8 000 000 × 1/300 × 0,21 × 365 = 2 044 000 рублей.

Ровно вдвое меньше, чем у физлица при тех же условиях. Наглядная иллюстрация, почему статус потребителя выгоднее.

Параметр

Пример 1

Пример 2

Пример 3

Пример 4

Статус

Физлицо

Физлицо

Физлицо

Юрлицо/ИП

Цена ДДУ, руб.

5 000 000

8 000 000

5 000 000

8 000 000

Коэффициент

1/150

1/150

1/150

1/300

Ставка ЦБ

16%

21%

16%

21%

Дней просрочки

180

365

210

365

Неустойка, руб.

960 000

4 088 000

1 120 000

2 044 000

Досудебный порядок: претензия застройщику

Прежде чем идти в суд, по общему правилу нужно попытаться урегулировать спор мирно. Претензия это не формальность, а обязательный этап, без него суд может оставить иск без рассмотрения.

Зачем нужна претензия и как её направить

Претензия выполняет две задачи: официально уведомляет застройщика о ваших требованиях и создаёт доказательство того, что вы соблюдали досудебный порядок. Стандартный срок для ответа застройщика составляет 10 рабочих дней.

Направлять претензию нужно так, чтобы остались доказательства отправки:

  • заказным письмом с уведомлением о вручении и описью вложения;

  • курьерской доставкой с отметкой о получении.

Отправляйте на юридический адрес застройщика, который указан в выписке из ЕГРЮЛ. Сохраняйте квитанцию, опись вложения и трек-номер, всё это пригодится в суде.

Что должно быть в претензии

Грамотно составленная претензия содержит:

  • ваши данные: ФИО, адрес, контакты;

  • данные застройщика: наименование, юридический адрес;

  • реквизиты ДДУ: номер, дату, описание объекта;

  • плановую и фактическую даты передачи;

  • подробный расчёт неустойки с формулой и итоговой суммой;

  • требование выплатить неустойку в конкретный срок;

  • банковские реквизиты для перечисления;

  • предупреждение об обращении в суд при неисполнении.

Если самостоятельно составить претензию сложно, обратитесь к специалистам компании СпецНовострой, мы поможем подготовить документ с корректным расчётом и грамотными формулировками.

Переговоры и мировое соглашение

После получения претензии застройщик может предложить договориться. Типичные предложения: скидка на следующую покупку, зачёт в счёт доплаты за отделку или парковку, частичная выплата. Оценивайте такие предложения трезво: сравните их с реальной судебной перспективой.

Иногда согласиться выгодно, особенно если есть высокий риск, что суд серьёзно снизит неустойку по статье 333. Но внимательно читайте документы: мировое соглашение может содержать пункт об отказе от всех дальнейших претензий. Подписав его, вы закроете себе дорогу к дополнительным требованиям.

Жалобы в надзорные органы

Параллельно можно обратиться в контролирующие инстанции:

  • Роспотребнадзор защищает права потребителей и может провести проверку застройщика;

  • прокуратура надзирает за соблюдением законодательства;

  • региональные органы стройнадзора и Минстрой контролируют деятельность девелоперов.

Важно понимать: жалобы это способ косвенного давления, а не замена судебному взысканию. Деньги вы получите только через претензию и суд, но обращения могут ускорить реакцию застройщика.

Судебное взыскание неустойки

Если застройщик проигнорировал претензию или предложил копейки, дорога одна, в суд. Здесь суммы часто оказываются выше досудебных, потому что добавляются моральный вред и штраф 50%.

В какой суд обращаться

Выбор инстанции зависит от вашего статуса и суммы:

Ситуация

Куда обращаться

Дольщик-гражданин

Суд общей юрисдикции

Юрлицо или ИП

Арбитражный суд

Сумма иска до 100 000 руб.

Мировой судья

Сумма иска свыше 100 000 руб.

Районный суд

У потребителей есть приятная привилегия, альтернативная подсудность. Вы вправе подать иск по своему месту жительства, по месту нахождения объекта или по месту нахождения застройщика. Это позволяет выбрать наиболее удобный и стратегически выгодный суд.

Исковое заявление и госпошлина

Структура иска стандартная: шапка с указанием сторон и суда, описательная часть с изложением обстоятельств, расчёт, требования и приложения. В цену иска включают неустойку, убытки, моральный вред и штраф 50%.

Хорошая новость для потребителей: при цене иска до 1 000 000 рублей вы освобождены от уплаты госпошлины. Если сумма выше, пошлина платится только с превышающей части.

Типичные ошибки, которые губят дело: неверный выбор подсудности, арифметические погрешности в расчёте, неполный комплект документов. Именно поэтому расчёт и подготовку иска лучше доверять тем, кто делает это регулярно.

Какие документы приложить

  • договор долевого участия (оригинал или заверенная копия);

  • документы об оплате по ДДУ: квитанции, выписки, платёжные поручения;

  • претензию и доказательства её отправки;

  • ответ застройщика на претензию, если он был;

  • акт приёма-передачи или уведомление о готовности объекта;

  • отдельный документ с расчётом неустойки;

  • паспорт истца, свидетельство о браке при совместной покупке.

Как проходит процесс

В среднем дело в первой инстанции рассматривается 2–4 месяца. Застройщик почти всегда занимает оборонительную позицию: ссылается на форс-мажор, на действия подрядчиков, на мораторий, и главное, просит снизить неустойку.

Статья 333 ГК РФ: снижение неустойки судом

Это самый острый момент любого спора. Статья 333 позволяет суду уменьшить неустойку, если она явно несоразмерна последствиям нарушения. На практике снижение составляет от 30% до 70% от заявленной суммы, но многое зависит от обоснования.

Важные принципы, которые работают на дольщика:

  • Бремя доказывания несоразмерности лежит на застройщике. Именно он должен доказать, что неустойка чрезмерна, а не вы обосновывать её размер.

  • Верховный Суд РФ неоднократно указывал на недопустимость произвольного снижения. Суд не вправе уменьшать неустойку просто «на глаз».

  • Снизить риск урезания помогает доказательство реальных убытков: расходы на аренду, переплата по ипотеке, иные потери.

Есть заметная разница между инстанциями: арбитражные суды применяют статью 333 к юрлицам осторожнее и снижают реже, тогда как суды общей юрисдикции по потребительским делам идут навстречу застройщикам чаще. Это один из аргументов в пользу цессии, о которой поговорим ниже.

Исполнение решения суда

Выиграть суд это половина дела, деньги нужно ещё получить. После вступления решения в силу вы получаете исполнительный лист. Дальше есть несколько путей:

  • предъявить лист напрямую в банк застройщика для списания со счёта;

  • возбудить исполнительное производство через ФССП;

  • при отсутствии денег на известных счетах искать другие через налоговую службу.

На добровольное исполнение отводится 5 дней, после чего приставы начинают принудительное взыскание. Если застройщик к этому моменту обанкротился, порядок другой, о нём ниже.

Апелляция и обжалование

Проигравшая сторона вправе подать апелляцию в течение 30 дней. Апеллировать может как застройщик (обычно с целью ещё больше снизить неустойку), так и дольщик, если решение показалось несправедливым. При существенных нарушениях норм права возможна кассация. По делам о неустойке апелляция чаще всего касается именно размера присуждённой суммы.

Особые ситуации, о которых нужно знать

Мораторий на неустойки

Мораторий это временный запрет или ограничение на начисление и взыскание неустоек, вводимый правительством в кризисные периоды. Такие меры действовали в 2020 году в связи с пандемией, затем вводились Постановлением № 479 от 2022 года и последующими актами.

Что важно понимать про мораторий:

  • в период его действия неустойка за просрочку не начисляется;

  • мораторий может затрагивать также штрафы и убытки;

  • при расчёте вы просто исключаете дни моратория из общего периода просрочки;

  • статус моратория нужно проверять на дату обращения, законодательство здесь меняется.

Распространённое заблуждение: «мораторий, значит, я ничего не получу». Это неверно. Мораторий исключает лишь конкретный период, а за остальное время просрочки неустойка начисляется в полном объёме. Именно поэтому важно грамотно посчитать периоды, специалисты СпецНовострой всегда проверяют актуальный статус ограничений перед подготовкой документов.

Уступка права требования (цессия)

Некоторые дольщики продают своё право на неустойку юридическим компаниям или переуступают его, чтобы перенести спор в арбитраж. Плюсы такого шага: быстрое получение денег без личного участия в суде и меньший риск снижения по статье 333 в арбитраже. Минус существенный: выкуп идёт с дисконтом 30–50% от суммы неустойки.

Есть и риски: встречаются мошеннические схемы, а сам договор цессии при неаккуратном оформлении может быть признан недействительным. Взвешивайте: живые деньги сейчас с потерей половины или полная сумма позже, но через суд и с риском снижения.

Банкротство застройщика

Если застройщик обанкротился, обычное взыскание не работает. Ваше требование включается в реестр требований кредиторов в специальном порядке и в установленные сроки. Требования дольщиков удовлетворяются в определённой очерёдности.

Существует механизм защиты через Фонд развития территорий (ранее Фонд защиты прав дольщиков, ДОМ.РФ), который в ряде случаев обеспечивает достройку домов или выплату компенсаций. Реальность получения именно неустойки при банкротстве, к сожалению, невысока, приоритет отдаётся возврату основных вложений и достройке жилья. Тем не менее заявлять требование нужно, промедление лишит вас даже этих шансов.

Дополнительное соглашение о переносе сроков

Один из самых опасных документов. Подписав соглашение о переносе даты передачи, вы добровольно отказываетесь от неустойки за перенесённый период. Застройщики часто давят на дольщиков, представляя это как рутинную формальность или условие для получения ключей.

Моя настоятельная рекомендация: не подписывайте такое соглашение без консультации специалиста. Если давление уже случилось и подпись поставлена, не всё потеряно, соглашение иногда удаётся оспорить, например, если оно было навязано или подписано под принуждением. Но лучше до этого не доводить.

Неустойка при переуступке прав по ДДУ

Если вы купили квартиру не напрямую у застройщика, а по договору уступки прав у другого дольщика, право на неустойку переходит к вам в полном объёме. Спорным остаётся вопрос базы расчёта: от цены первоначального ДДУ или от цены переуступки. Судебная практика неоднородна, но чаще суды опираются на цену, указанную в первоначальном договоре с застройщиком.

Неустойка при ипотеке и эскроу

Способ оплаты не влияет на право требовать неустойку. Купили за наличные, в ипотеку или через эскроу-счёт, неустойка начисляется одинаково, базой всегда служит цена ДДУ.

Более того, при ипотеке вы вправе включить в убытки переплату по процентам за период просрочки. Это дополнительный аргумент против снижения неустойки: вы показываете суду реальные финансовые потери. Взаимодействие с банком при этом обычно не требуется, неустойку взыскиваете вы лично.

Приёмка квартиры на фоне просрочки

Частый вопрос: как быть, если дом наконец сдают, но с большим опозданием и с недостатками? Здесь работает несколько правил.

Во-первых, взыскание неустойки за просрочку и требование устранить строительные дефекты это разные требования, их можно заявлять параллельно. Во-вторых, не уклоняйтесь от приёмки без причины: если застройщик докажет, что вы необоснованно не принимаете квартиру, вину за просрочку могут переложить на вас. В-третьих, если сроки нарушены, но квартиру вы принимаете, можно подписать акт с оговоркой о несогласии со сроками передачи, это сохранит ваши позиции для взыскания.

Именно на этапе приёмки важно грамотно зафиксировать все недостатки и не потерять право на неустойку. Профессиональная приёмка от компании СпецНовострой позволяет одновременно проверить квартиру на дефекты и правильно оформить документы для последующего взыскания.

Налогообложение взысканных сумм

Неприятный, но важный момент: с неустойки и потребительского штрафа удерживается НДФЛ 13%. Позиция налоговых органов и судов состоит в том, что эти суммы являются экономической выгодой гражданина. А вот компенсация морального вреда налогом не облагается. Учитывайте это при планировании: реально на руки вы получите сумму за вычетом налога.

Взысканная сумма

Налогообложение

Неустойка

НДФЛ 13%

Штраф 50% (ЗОЗПП)

НДФЛ 13%

Моральный вред

Не облагается

Развеиваем страхи и заблуждения дольщиков

За годы практики мы слышали десятки причин, по которым люди боятся требовать законную неустойку. Разберём самые частые.

«Застройщик крупный, с ним бесполезно судиться». Наоборот, крупные девелоперы дорожат репутацией и чаще платят по решению суда, у них есть активы и счета, с которых легко взыскать деньги.

«Суд всё равно снизит неустойку до копеек». Снижение возможно, но не до нуля. При грамотном обосновании и доказанных убытках суды оставляют существенные суммы. Бремя доказывать несоразмерность лежит на застройщике.

«Это долго и дорого». Госпошлины для потребителя при иске до миллиона нет, а расходы на юриста взыскиваются с проигравшей стороны. Процесс в среднем занимает несколько месяцев.

«Застройщик отомстит, затянет приёмку». Взыскание неустойки это законное право, препятствовать приёмке в отместку застройщик не вправе, а любые такие действия только усилят вашу позицию в суде.

«Мораторий, значит, ничего не получу». Мораторий исключает лишь свой период, за остальное время неустойка начисляется полностью.

«Я уже подписал акт, теперь поздно». Не поздно. Право на неустойку за прошедший период просрочки сохраняется и после подписания акта. Срок исковой давности три года.

«Дом ещё строится, рано подавать». Как только наступила плановая дата передачи и она прошла, право на неустойку уже возникло. Ждать ключей не обязательно.

«Все подают коллективный иск, буду ждать». Индивидуальный иск обычно быстрее и гибче: вы сами контролируете процесс, не зависите от других участников и получаете деньги напрямую.

Коротко о главном

Право на неустойку за просрочку сдачи квартиры закреплено законом и работает автоматически. Считайте по формуле: цена ДДУ, умноженная на 1/150 (для граждан), на ключевую ставку ЦБ и на количество дней просрочки. Отсчитывайте дни от плановой даты передачи по договору, а не от ввода дома. Не забывайте исключить период моратория и проверять актуальную ставку на cbr.ru. Начните с претензии, а при отказе смело идите в суд, где к неустойке добавятся моральный вред и штраф 50%.

Самая частая причина потерять деньги это ошибка в расчёте, подписанное соглашение о переносе или упущенный срок. Если сумма серьёзная, а ситуация непростая, доверьте расчёт и приёмку профессионалам. Компания СпецНовострой в Москве и Московской области поможет провести грамотную приёмку квартиры, зафиксировать нарушения и подготовить документы для взыскания неустойки, чтобы вы получили максимум из того, что положено по закону.

Связанные статьи

  • Приёмка квартиры в новостройке: чек-лист и права дольщика

  • Как составить претензию застройщику за просрочку: образец и структура

  • Что делать при банкротстве застройщика: пошаговая инструкция для дольщика

Источники

  • Федеральный закон от 30.12.2004 № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости»

  • Закон РФ от 07.02.1992 № 2300-1 «О защите прав потребителей»

  • Гражданский кодекс РФ, статьи 330–333

  • Гражданский процессуальный кодекс РФ

  • Постановление Правительства РФ от 26.03.2022 № 479

  • Постановления Пленума Верховного Суда РФ по спорам о защите прав потребителей

  • Официальный сайт Банка России, раздел «Ключевая ставка»

Мнение эксперта

archive-tick

Мнение эксперта

За годы работы с приёмкой квартир в новостройках Москвы и области мы убедились: большинство дольщиков недооценивают собственные права. Неустойка за просрочку по 214-ФЗ начисляется автоматически, её не нужно «выпрашивать», она положена по закону. Ключевой момент, который упускают почти все, дата передачи квартиры по договору и дата ввода дома в эксплуатацию это разные вещи. Считать просрочку нужно именно от той даты, которая прописана в вашем ДДУ как срок передачи объекта. Второй важный совет: не спешите подписывать дополнительное соглашение о переносе сроков, которое застройщик подсовывает «для галочки». Подпись под таким документом лишает вас права на неустойку за перенесённый период. Перед любыми действиями зафиксируйте нарушение и посчитайте сумму, а лучше доверьте это специалистам, которые ведут приёмку и знают все нюансы.
7 лет стажа

Алексей

Эксперт по приемке квартир (НОПРИЗ)

Часто задаваемые вопросы

Только от плановой даты передачи квартиры, указанной в вашем ДДУ. Дата получения застройщиком разрешения на ввод в эксплуатацию для расчёта неустойки значения не имеет. Просрочка начинается со следующего дня после срока передачи по договору и длится до подписания акта приёма-передачи.

Актуальное значение всегда смотрите на официальном сайте Банка России cbr.ru. По сложившейся практике применяют ставку, действовавшую на день, когда обязательство должно было быть исполнено, то есть на плановую дату передачи. В спорных случаях расчёт делают по нескольким вариантам, а окончательную ставку определяет суд.

Да. Подписание акта не лишает права на неустойку за период просрочки, который был до передачи. Главное успеть в пределах трёхлетнего срока исковой давности. Если при приёмке вы были не согласны со сроками, желательно было указать это в акте, но и без оговорки право сохраняется.

Не спешите. Подписав такое соглашение, вы теряете право на неустойку за перенесённый период. Застройщики нередко подают это как обязательное условие, но по закону вы не обязаны его подписывать. Прежде чем ставить подпись, проконсультируйтесь со специалистом и оцените, что выгоднее.

Да, с суммы неустойки и потребительского штрафа удерживается НДФЛ 13%, поскольку они считаются доходом гражданина. Компенсация морального вреда налогом не облагается. Учитывайте это при расчёте суммы, которую реально получите на руки.

Обычное взыскание заменяется включением требования в реестр кредиторов в рамках дела о банкротстве. Приоритет отдаётся возврату основных вложений и достройке жилья, поэтому получить именно неустойку становится сложнее. Заявить требование всё равно нужно, иначе вы потеряете и эти шансы. В отдельных случаях помогает механизм Фонда развития территорий.

Оценка статьи

Оцените статью

Все статьи

Может быть интересно

Можно ли предъявлять претензии застройщику до получения ключей: юридический ответ и тактика поведения 11.08.2026
Можно ли предъявлять претензии застройщику до получения ключей: юридический ответ и тактика поведения

Один из самых частых вопросов, который задают покупатели новостроек: имею ли я вообще право предъявлять застройщику претензии, пока ключи у меня на руках нет, а акт приема-передачи не подписан? Кажется, что до момента передачи квартиры дольщик находится в подвешенном состоянии и должен молча ждать. Это заблуждение, которое дорого обходится тысячам людей. Закон дает вам права с момента заключения договора долевого участия, а не с момента, когда вам вручат ключи. И грамотное использование этих прав нередко экономит сотни тысяч рублей и месяцы нервов. Разберемся детально: что именно вы можете требовать, на какие нормы опираться и как вести себя, чтобы застройщик не переиграл ситуацию в свою пользу.

Повторная экспертиза после устранения дефектов застройщиком: нужна ли и что проверять 11.08.2026
Повторная экспертиза после устранения дефектов застройщиком: нужна ли и что проверять

За годы работы с приёмкой квартир в новостройках мы вывели простое правило: «устранили» и «устранили качественно» — это две разные вещи. По нашей практике примерно в каждом втором случае повторный осмотр после ремонта застройщика выявляет либо неполное устранение, либо новые дефекты, возникшие уже в процессе работ. Самая частая ошибка дольщика — подписать акт об устранении, не пригласив специалиста. После этого доказать что-либо становится в разы сложнее. Повторная экспертиза нужна не всегда, но там, где дефект касался конструкций, инженерии или гидроизоляции, объективная проверка с инструментами и документированием защищает и деньги, и нервы. Мы всегда рекомендуем фиксировать состояние до подписания любых бумаг.

Приёмка квартиры в новостройке: пошаговая инструкция для новичка 09.08.2026
Приёмка квартиры в новостройке: пошаговая инструкция для новичка

Момент, когда застройщик присылает уведомление о готовности объекта, для большинства людей одновременно радостный и пугающий. С одной стороны, долгожданная квартира почти в руках. С другой, вы стоите на пороге процедуры, от которой зависит, сколько денег и нервов уйдёт на исправление чужих ошибок. Приёмка это не формальность и не осмотр «на глазок». Это юридическое действие, после которого ответственность за состояние жилья во многом переходит к вам. В этой статье я разберу процесс от и до: что говорит закон, как подготовиться, чем измерять, какие дефекты искать и как правильно оформить результат, чтобы застройщик действительно устранил недостатки.

Какие дефекты застройщик обязан устранить по закону: полный разбор прав дольщика 09.08.2026
Какие дефекты застройщик обязан устранить по закону: полный разбор прав дольщика

Ключи получены, дверь открыта, а на пороге вместо радости — трещина в стене, промерзающий угол и окно, которое продувает даже при закрытой створке. Знакомая картина. Хорошая новость в том, что закон в подобных ситуациях стоит на стороне покупателя жилья. Застройщик несёт ответственность за качество построенного объекта, и перечень дефектов, которые он обязан устранить бесплатно, куда шире, чем думает большинство новосёлов. В этой статье я подробно разберу правовую базу, виды недостатков, гарантийные сроки и порядок действий — от момента приёмки до суда, если до него дойдёт дело.


Как правильно подписать акт приёма-передачи квартиры: что нельзя упустить 09.08.2026
Как правильно подписать акт приёма-передачи квартиры: что нельзя упустить Подписание акта приёма-передачи квартиры кажется формальностью на фоне многомесячной сделки. На деле это самый ответственный момент: именно с подписью на этом листе к вам переходят риски, обязанность платить за коммуналку и, что важнее, вы фактически подтверждаете, что квартира вас устраивает. Ошибка здесь стоит дорого: незамеченная трещина, невнесённые в акт дефекты или подпись «претензий не имею» без осмотра способны обернуться десятками, а то и сотнями тысяч рублей на ремонт за свой счёт. В этой статье разберём процедуру подробно: от правовой базы до пошагового чек-листа осмотра, чтобы вы подошли к приёмке подготовленным.
Как правильно зафиксировать дефекты при приёмке квартиры: фото, видео и документы, которые имеют юридическую силу 09.08.2026
Как правильно зафиксировать дефекты при приёмке квартиры: фото, видео и документы, которые имеют юридическую силу

Приёмка квартиры в новостройке — это не формальность и не «поставить подпись за пять минут», а полноценная юридическая процедура, от которой зависит, кто будет платить за устранение дефектов: застройщик или вы. Разница между грамотно зафиксированным недостатком и «на глаз замеченной царапиной» огромна. В первом случае вы получаете доказательство, которое суд примет без вопросов. Во втором — слова, которые ничего не стоят. В этой статье я подробно разберу, как фотографировать, снимать видео и оформлять документы так, чтобы они реально работали в вашу пользу, а не остались бесполезным архивом в телефоне.

Как выбрать эксперта по приёмке квартиры: 7 критериев, которые защитят ваши деньги и нервы 08.08.2026
Как выбрать эксперта по приёмке квартиры: 7 критериев, которые защитят ваши деньги и нервы

Момент получения ключей — это финал долгого ожидания и одновременно последний рубеж, где ещё можно защитить свои деньги. Стоит поставить подпись под актом приёма-передачи — и все скрытые дефекты автоматически становятся вашей проблемой и вашими расходами. Именно поэтому всё больше покупателей новостроек приглашают на осмотр независимого специалиста. Но рынок таких услуг перегрет, а качество экспертов колеблется от настоящих инженеров с поверенным оборудованием до случайных людей с рулеткой из строительного магазина. В этой статье я, как практик в области технической приёмки жилья, разложу по полочкам семь критериев, по которым отличают профессионала от дилетанта, и подскажу, как проверить каждого кандидата до того, как вы отдадите ему деньги.

Застройщик предлагает подписать соглашение о переносе сроков: подписывать или нет 07.08.2026
Застройщик предлагает подписать соглашение о переносе сроков: подписывать или нет Вы ждёте квартиру, отсчитываете дни до заветной даты передачи ключей, и вдруг в почтовом ящике или в личном кабинете появляется письмо от застройщика: «Уважаемый дольщик, предлагаем подписать дополнительное соглашение о переносе сроков сдачи объекта». Первая реакция у большинства людей одинаковая: растерянность и лёгкая паника. Подписывать? Не подписывать? А что будет, если откажусь? А если застройщик обидится и вообще не выдаст ключи? В этой статье я разберу ситуацию по полочкам: что представляет собой это соглашение, какие права вы теряете, подписав его, что даёт отказ и как принять взвешенное решение, а не поддаться давлению.
Застройщик не признаёт дефекты: что делать и как заставить устранить недостатки 07.08.2026
Застройщик не признаёт дефекты: что делать и как заставить устранить недостатки Ситуация знакома тысячам покупателей новостроек: вы въезжаете в долгожданную квартиру и обнаруживаете трещины на стенах, промерзающий угол, продувание из окон или лужу под подоконником после первого дождя. Обращаетесь к застройщику, а в ответ слышите: «Это допустимая погрешность», «Вы сами повредили при ремонте» или просто тишину. Разберём по шагам, что делать в такой ситуации, на какие законы опираться и как реально добиться устранения дефектов или денежной компенсации. Я работаю в сфере приёмки и защиты прав дольщиков, поэтому опишу не теорию из учебника, а рабочие механизмы, которые применяются на практике каждый день.
Задержка сдачи новостройки: права дольщика и как взыскать неустойку с застройщика 07.08.2026
Задержка сдачи новостройки: права дольщика и как взыскать неустойку с застройщика Вы купили квартиру в новостройке, ждали ключей к конкретной дате, а застройщик тянет уже второй, третий, а иногда и шестой месяц. Знакомая ситуация? По данным профильных исследований рынка новостроек, задержка сдачи объектов остаётся одной из самых массовых проблем долевого строительства в России. При этом закон полностью на стороне дольщика: за каждый день просрочки застройщик обязан платить неустойку, и суммы получаются далеко не символические. В этой статье я подробно, по шагам и с формулами разберу, как устроена ответственность застройщика за задержку, как самому рассчитать неустойку, куда и как подавать документы, и главное, как реально получить деньги, а не просто выиграть бумажку.
Гарантийный срок на квартиру в новостройке: что покрывает застройщик и как предъявить претензию 07.08.2026
Гарантийный срок на квартиру в новостройке: что покрывает застройщик и как предъявить претензию Вы получили ключи от новой квартиры, но спустя несколько месяцев на стене появилась трещина, зимой промёрз угол, а из вентиляции пошёл обратный запах. Первая мысль многих: «Раз я уже въехал, придётся чинить самому». На самом деле это не так. Закон даёт покупателю жилья в новостройке мощный инструмент защиты — гарантийные обязательства застройщика. И действуют они не год и не два, а до пяти лет на несущие конструкции. В этой статье я подробно разберу, что именно покрывает гарантия, с какого момента она отсчитывается, какие дефекты можно предъявить застройщику и как грамотно составить претензию, чтобы недостатки устранили бесплатно или вы получили денежную компенсацию.
ЖК «Томилинский бульвар»: обзор жилого комплекса ПИК в Томилино 13.07.2026
ЖК «Томилинский бульвар»: обзор жилого комплекса ПИК в Томилино «Томилинский бульвар» — проект, который мы наблюдаем с момента старта продаж. Как специалисты по приёмке квартир в новостройках, мы видим этот ЖК изнутри: приходим на осмотры, фиксируем типичные дефекты, общаемся с жильцами. Честная картина такова: ПИК строит быстро и в целом соблюдает сроки, но качество отделки требует внимательной приёмки — без профессионального осмотра с тепловизором и нивелиром легко пропустить критичные недостатки. Бульварная концепция двора реально работает: пространство продуманное, зелёное, для семей с детьми — настоящая находка. Транспортная доступность через МЦД-3 закрывает большинство вопросов по связи с Москвой. Если вы рассматриваете покупку — советуем не экономить на профессиональной приёмке: это убережёт от трат на устранение скрытых дефектов за свой счёт.
ЖК «Переделкино Ближнее»: обзор жилого комплекса комфорт-класса в Новой Москве 13.07.2026
ЖК «Переделкино Ближнее»: обзор жилого комплекса комфорт-класса в Новой Москве Когда речь заходит о покупке квартиры в Новой Москве, ЖК «Переделкино Ближнее» неизменно оказывается в списке фаворитов. Не потому что он самый дешёвый, самый близкий к метро или самый новый. А потому что это уже состоявшийся проект — с реальными жителями, работающей инфраструктурой и понятной репутацией. В этом обзоре я разберу всё честно: от архитектуры и планировок до реальных коммунальных платежей и слабых мест, о которых принято молчать в рекламных буклетах. Если вы выбираете квартиру в этом ЖК или только рассматриваете его как один из вариантов — эта статья поможет принять взвешенное решение.
ЖК «Лучи» и «Лучи-2»: обзор жилого квартала Группы ЛСР в Солнцево 13.07.2026
ЖК «Лучи» и «Лучи-2»: обзор жилого квартала Группы ЛСР в Солнцево Когда речь заходит о покупке квартиры в Москве, выбор всегда непрост: десятки проектов, сотни планировок, обещания застройщиков и тревожные вопросы о надёжности. ЖК «Лучи» и его продолжение «Лучи-2» от Группы ЛСР — один из тех проектов, который вызывает искренний интерес у широкой аудитории: от молодых семей, впервые покупающих жильё, до опытных инвесторов, ищущих ликвидный актив в западном секторе Москвы. В этом обзоре я разберу проект детально — от концепции и локации до реальных цифр, условий покупки и честного взгляда на плюсы и минусы.
ЖК «Бунинские кварталы»: обзор проекта А101 в Новой Москве 13.07.2026
ЖК «Бунинские кварталы»: обзор проекта А101 в Новой Москве «Бунинские кварталы» — один из немногих проектов комфорт-класса в Новой Москве, где девелопер действительно системно подошёл к качеству строительства и благоустройства. На приёмках квартир в корпусах А101 мы фиксируем меньше критических замечаний по сравнению со многими конкурентами: монолитный каркас держит геометрию, фасады выполнены аккуратно. Тем не менее, как и в любой новостройке, без независимого специалиста при приёмке не обойтись — типичные вопросы касаются качества чистовой отделки, работы вентиляции и состояния оконных блоков. Рекомендую не пренебрегать профессиональной проверкой: это сэкономит время и деньги на устранении дефектов за свой счёт.
ЖК «1-й Нагатинский»: обзор проекта Prime Life Development у Москвы-реки 13.07.2026
ЖК «1-й Нагатинский»: обзор проекта Prime Life Development у Москвы-реки Когда речь заходит о новых жилых комплексах в южной части Москвы, ЖК «1-й Нагатинский» от Prime Life Development выделяется сразу по нескольким параметрам: расположение на берегу Москвы-реки, пешая доступность сразу нескольких станций метро, архитектура с клинкерным кирпичом и панорамным остеклением, а также концепция «двора без машин» с продуманным благоустройством. Это не просто очередная новостройка в ЮАО — это попытка создать новый городской квартал с собственной идентичностью в зоне активной джентрификации. Ниже — подробный, честный и структурированный разбор проекта: от документации и архитектуры до финансовых условий и инвестиционного потенциала.
ЖК «Фестиваль Парк-3»: обзор современного жилого комплекса в Москве 21.06.2026
ЖК «Фестиваль Парк-3»: обзор современного жилого комплекса в Москве «Фестиваль Парк-3» — один из тех проектов, где разница между очередями действительно ощутима. Если в первых двух корпусах мы при приёмке фиксировали типичные для комфорт-класса недочёты — неравномерную стяжку, продувание оконных блоков, недостаточную герметизацию примыканий, — то в третьей очереди застройщик явно поработал над ошибками. Улучшенные оконные системы, более строгий контроль отделки white box, продуманная инженерия — всё это видно при профессиональном осмотре. Тем не менее приёмку квартиры в любом новом доме мы рекомендуем проводить с независимым экспертом: даже в лучших проектах встречаются скрытые дефекты, которые потом сложно предъявить застройщику без документального подтверждения на этапе передачи ключей.
ЖК «Фестиваль Парк-2»: обзор проекта рядом с парком и метро 21.06.2026
ЖК «Фестиваль Парк-2»: обзор проекта рядом с парком и метро Представьте: утром вы выходите из подъезда и через пять минут оказываетесь в парке с вековыми соснами, а вечером за двадцать минут добираетесь до центра Москвы на метро. Без пробок, без суеты, без компромисса между природой и городом. Именно такую формулу жизни предлагает жилой комплекс «Фестиваль парк-2» — вторая очередь масштабного проекта застройщика «Центр-Инвест» в Левобережном районе Северного административного округа столицы.
Новое Внуково: масштабный жилой городок нового поколения — полный обзор проекта «Самолет» 21.06.2026
Новое Внуково: масштабный жилой городок нового поколения — полный обзор проекта «Самолет» «Новое Внуково» — один из тех проектов, где масштаб застройки требует особого внимания при приёмке квартиры. Практика показывает: чем крупнее комплекс и чем активнее темп строительства, тем выше вероятность типовых дефектов — неровности стяжки, щели в оконных блоках, проблемы с вентиляцией. Мы рекомендуем привлекать независимого специалиста на приёмку даже при покупке квартиры с чистовой отделкой. Гарантийный срок на конструктив — 5 лет, на инженерные системы — 3 года, но зафиксировать дефекты нужно сразу при подписании акта. Грамотная приёмка экономит от 50 000 до 300 000 рублей на последующем ремонте и устранении скрытых дефектов.
ЖК «Квартал Домашний»: обзор жилого комплекса от ГК «Самолет» 20.06.2026
ЖК «Квартал Домашний»: обзор жилого комплекса от ГК «Самолет» Подробный обзор ЖК «Квартал Домашний» от ГК «Самолет»: расположение, планировки, цены на квартиры, инфраструктура района, ипотечные программы, инвестиционная привлекательность и реальные отзывы жителей. Рассказываем о преимуществах и недостатках проекта, а также о том, на что обратить внимание при покупке и приёмке квартиры.
Дзен-кварталы А101: обзор жилых комплексов для спокойной жизни в Москве 20.06.2026
Дзен-кварталы А101: обзор жилых комплексов для спокойной жизни в Москве В статье разбираем, что стоит за концепцией «дзен»: как устроены кварталы, чем они отличаются от обычной застройки, какие решения используются для тишины, безопасности и комфорта, и действительно ли здесь можно жить в балансе с природой, оставаясь в городе.

Вы узнаете о ключевых проектах А101, транспортной доступности ТиНАО, инфраструктуре районов и реальных плюсах и минусах жизни в таких кварталах.

Материал будет полезен тем, кто выбирает квартиру в Новой Москве и хочет понять, насколько «спокойная городская среда» — это маркетинг или реальное преимущество.
